专家视野/垃圾发电

项目动态|上饶市生活垃圾焚烧发电项目推进情况周报

发布时间:2021-02-02  点击:452

市委、市政府高度重视生活垃圾处理设施的规划、建设工作,要求各地政府按照《上饶市垃圾处理专项规划(2017-2035)》要求,全力推进上饶市生活垃圾焚烧发电项目,并对推进情况进行周调度、周通报以及不定期督查。截止目前,上饶市规划的7座生活垃圾焚烧发电厂,万年、弋阳、德兴3座建成并运行,市生活垃圾焚烧发电项目已点火试运行,其余3座正抓紧建设中。

全市生活垃圾焚烧发电项目推进情况周报

(1月29日)

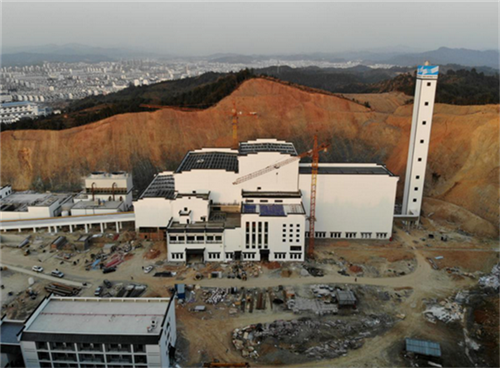

1、上饶市生活垃圾焚烧发电项目

(一)项目概况

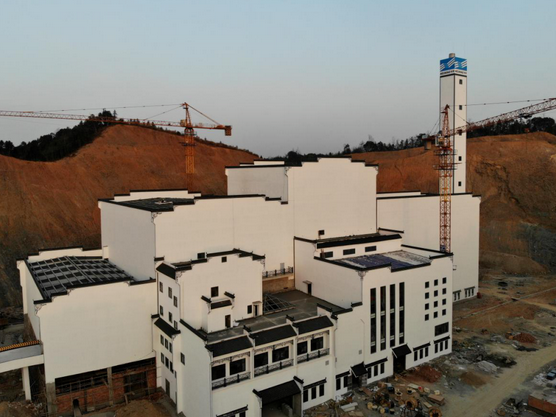

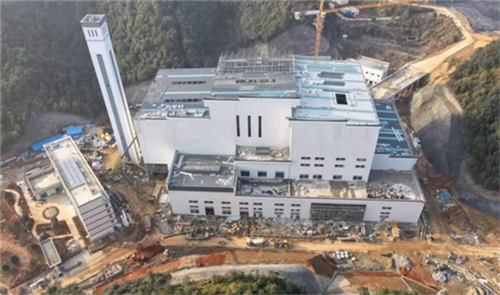

设计处理规模近期1500吨/日,远期达到2300吨/日。项目位于经开区联胜村后畈水库东侧,服务范围包括上饶市信州区、广丰区、广信区、玉山县、三清山风景名胜区、上饶经济技术开发区、高铁经济试验区、铅山县等主要区县。2018年10月项目正式开工建设,2020年11月15日上午10点16分顺利点火试烧垃圾。

(二)进展情况

项目已并网发电,土建竣工验收已完成,规划验收已完成,环境保护竣工验收于2021年1月12日开始进入公示阶段。正在对接相关部门办理档案、消防验收。整套机组于2020年11月27日17点16分顺利通过72+24h试运行,转入正式生产运营阶段。截止2021年1月27日,垃圾进厂总量120447.48吨,发电总量4177.20万度,上网总电量3400.921万度。

(三)下步计划

生产运营。

2、万年县生活垃圾焚烧发电项目

(一)项目概况

项目位于万年县石镇镇凤巢工业园锦绣路北侧,设计处理规模为500吨/日,服务范围包括万年县全域及鄱阳县芦田镇、饶埠镇等,于2017年9月开工建设,现已点火运营。

(二)本周进展

正常运行中,自2020年1月1日至2021年1月27日以来,垃圾入库152435.09吨,发电5505.5658万度,上网电量4707.358万度。

3、弋阳生活垃圾焚烧发电项目

(一)项目概况

设计处理规模600吨/日,厂址位于弋阳县南岩镇宝峰村蛤蟆垄。服务范围为弋阳、横峰以及铅山靠近项目厂址的部分乡镇,项目一期2018年3月30日开工,已于2019年10月9日成功并网;项目二期2018年8月18日开工,已于2020年3月31日成功并网。

(二)进展情况

一期、二期机组正常运行,垃圾进厂量4870吨。

(三)下步计划

一、二期机组正常运行。

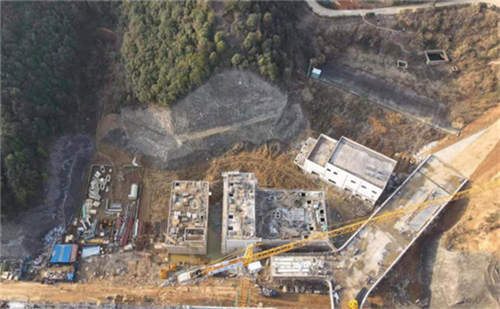

4、鄱阳县生活垃圾焚烧发电项目

(一)项目概况

设计规模为近期600吨/日,远期达1000吨/日,选址位于鄱阳县北部游城乡,服务范围为鄱阳县全域。项目已于2018年12月26日开工建设,项目已于2018年12月26日开工建设,现处于设备调试期。2025年6月完成二期工程,采用2台10MW凝汽器式汽轮发电机,年度发电量1.2亿度。

(二)项目进展

1、主厂房精装修施工完成80%;烟气净化区域墙体砌筑完成50%;

2、烟囱外立面施工完成90%;;坡道顶部钢结构施工完成80%;SNCR钢结构施工完成90%;;门卫室、地磅房墙体砌筑完成100%;固化车间墙体砌筑完成70%;雨污水管道施工完成30%;

3、锅炉系统管道安装完成91%;空压机系统管道安装完成96%;循环水管安装完成100%;飞灰填埋场覆膜施工完成100%;取水工程施工完成98%;锅炉保温施工完成75%;电气接线完成42%;冷却塔设备安装完成100%;烟气净化设备安装完成43%;汽机扣缸完成后进行滤油完成60%;

4、进场道路水稳层铺设完成80%,挡土墙施工完成80%。

(三)下步计划

1、主厂房部分:烟气净化区域墙体砌筑;二次精装修施工;

2、烟囱:外立面涂料施工,logo字体安装;

3、门卫室、SNCR间:建筑装修;

4、固化车间:砌墙抹灰施工;

5、安装施工:锅炉、汽机管道施工;35kV涉网设备电缆敷设及接线;锅炉管道保温施工;汽机滤油;雨污水、工业水管道安装;

烟气净化系统设备安装;坡道、固化车间钢结构施工;取水工程施工;

6、进场道路建设:下周完成进场道路挡土墙的修建,道路水稳层完成铺设并进行养护。

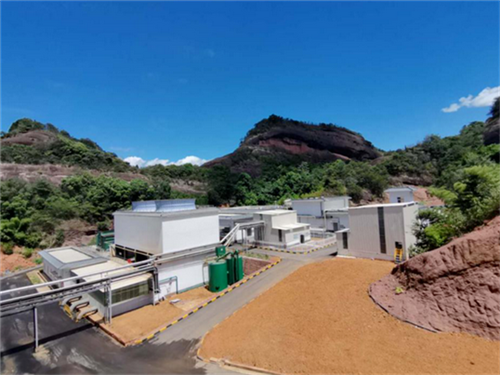

5、德兴市生活垃圾焚烧发电项目

(一)项目概况

项目选址位于德兴市香屯生态工业园区硫化工及精深加工产业基地,用地约75亩。设计规模为400吨/日,配套1台9兆瓦汽轮发电机组,建设总投资2亿元,服务范围为德兴市及周边乡镇街道。项目于2019年1月正式开工建设,2020年12月竣工,并网发电。

(二)进展情况

1、主厂房装修施工;

2、联合厂房钢结构施工;

3、总图道路西侧挡墙砌筑;

4、锅炉保温,汽轮机管道保温,电气仪表接线。

(三)下步计划

1、主厂房装修施工;

2、联合厂房钢结构施工;

3、锅炉保温,汽轮机管道保温,电气仪表接线;

3、总图道路西侧挡墙砌筑。

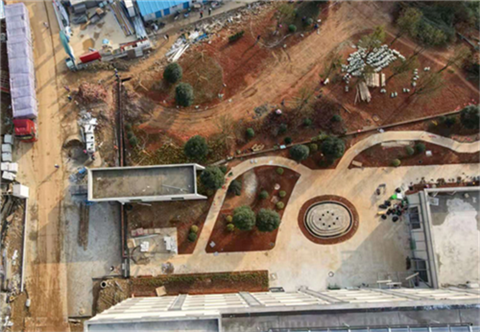

6、余干县生活垃圾焚烧发电项目

(一)项目概况

余干县生活垃圾焚烧发电项目,日处理生活垃圾600吨,年处理生活垃圾21.9万吨,项目选址地余干县黄金埠镇县垃圾填埋场附近,采用2台日处理300吨机械炉排炉。

(二)进展情况

1、主厂房非精装区域墙体喷刷涂料及铺设地砖,精装修区域7米层参观通道VR施工,主控室监控大屏安装完成,主控室装修完成,0米层大厅装修完成,会议室吊顶及地砖完成;

2、烟囱钢内筒施工;

3、水系统冷却塔主体施工完成,目前进行设备安装;

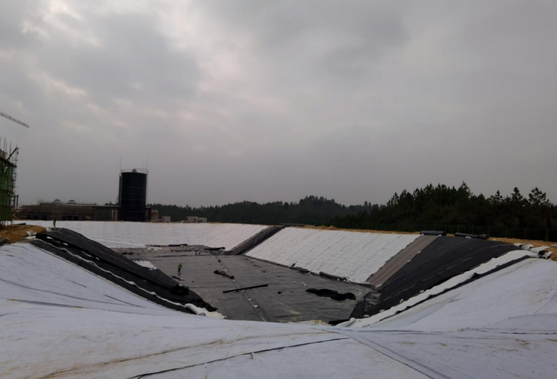

4、护坡主厂房东侧护坡,菱形格构完成100%,喷浆坡面部分完成100%,格构绿化完成;

5、宿舍楼南侧景观绿化区域铺装面施工完成100%,绿化苗木种植完成;

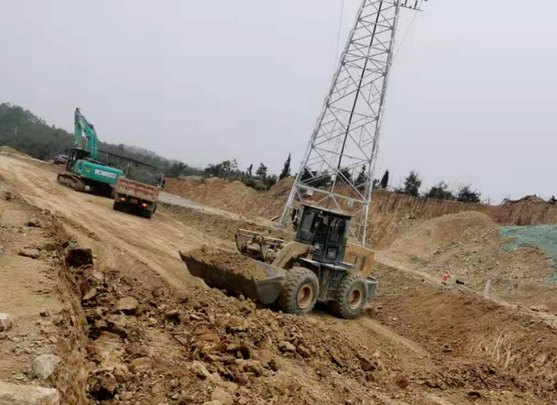

6、厂内道路侧石开始施工;

7、取水工程泵房基础沉井钢筋绑扎;

8、2#锅炉准备高温烘炉;

9、1#锅炉进行水压试验;

10、尾气部分烟道初步贯通;

11、主厂房屋面网架完成,东立面、北立面、南立面墙面板完成,女儿墙压顶安装完成;

12、主门厅处玻璃幕墙完成。

(三)下步计划

1、主厂房内喷刷涂料及铺设地砖,精装修区域装修施工收尾;

2、水系统冷却塔设备安装;

3、烟囱安装钢内筒;

4、2#锅炉高温烘炉;

5、尾气部分烟道安装完成;

6、屋面板施工、西侧墙面板安装。

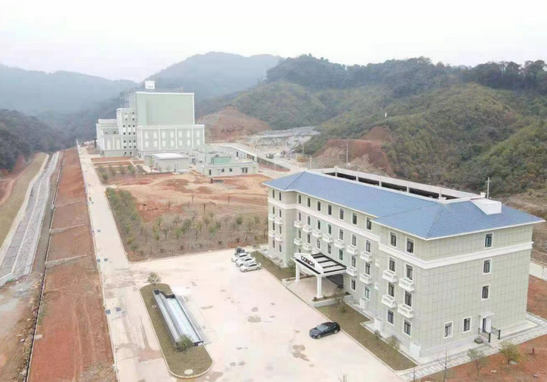

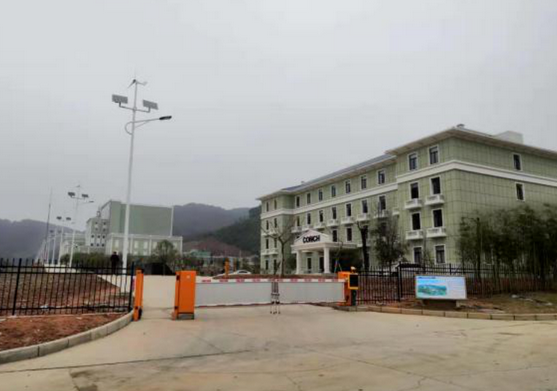

7、婺源县生活垃圾焚烧发电项目

(一)项目概况

项目位于婺源县工业园原填埋场附近,占地约58亩,总投资为2.23亿元,设计规模为500吨/日(保底300吨/日),服务范围为婺源县全域。2018年9月底动工建设,2020年12月31日正式点火。

(二)进展情况

1、主厂房:主控楼、垃圾池交业主使用,局部整改修补;锅炉间、净化车间:12.7米、7.45米、8.45米、±0.00线等部位,待设备安装完成,逐项施工;主厂房室外工程、降温池、废水收集池、石灰沉淀池浇筑完成,回填土方完成;

2、水泵房:±0.00线地面待设备安装完成,马上施工;

3、油泵房外墙油漆全部完成;

4、主厂房消防管道、水电安装完成90%;

5、安装工作:汽机房疏水管道安装安装完成30%汽机房旁路蒸汽管道安装完成;汽机房循环水管道安装完成40%;汽机油管道完善,油循环正式开始;调节油管道安装完成;工业水等埋地管道安装完成85%;炉排液压油系统安装油管安装完成;除臭管道制作安装完成30%;中合塔和除尘器保温完成80%;控制室、操作台电缆及网线敷设, 三大风机及给水泵一次、二次接线完成, 飞灰固化桥架铺设。

(三)下步计划

1、继续对进厂道路建设项目进行施工;

2、继续实施发电项目工程建设;

3、做好疫情防控工作。




更多关于 锅炉 的信息

四川天明电厂百万千瓦机组工程2号锅炉炉顶吊投用

        1月12日,公司承建的四川天明电厂2×100万千瓦新建工程2号锅炉炉顶吊完成安装调试,投入使用。   该炉顶吊为型号STC600A塔式起重机,主臂长40米,最大起吊负荷25吨,布置在炉顶......

2021-01-15       400

山西长治漳泽发电厂2×1000MW“上大压小”改扩建工程#1机组锅炉点火成功

      1月11日,公司承建的山西长治漳泽发电厂2×1000MW“上大压小”改扩建工程#1机组锅炉点火成功。  为确保点火工作的顺利进行,项目部提前部署,积极统筹各种资源,制定严密的组织措施和方案,严......

2021-01-12       431

锅炉选型及运行方案分析

   一、选型依据,本着“配置合理、满足需要、安全节约、操作简便”和满足用户要求的原则。 1.贵方提供的用热负荷: ①、采暖面积:22000㎡ ; ②、洗浴人数400人/每天; ③、饮水600人/每人......

2021-01-12       523

邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功

        11月17日10时18分,公司承建的邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功。   此次烘炉主要部位包括余热锅炉二三烟道、余热炉炉膛本体及灰斗、焚烧炉炉膛本体及灰斗等......

2020-12-22       470

蒲白热电公司:4#锅炉吹管工作圆满完成

   2020年11月20日13时30分,随着4#锅炉主给水蒸汽的升压,过热器及汽包安全阀的依次启跳,热电公司技术人员、监理、总包方、锅炉厂家及白水县锅检所人员等齐聚机炉集......

2020-11-27       454

权威人物推荐

专题排行

关于我们 | 联系我们 | 渠道合作 | 建议投诉

Copyright 2015 © 河北云酷科技有限公司 All right reserved. 冀ICP备15017037号-2
