上饶市委、市政府高度重视生活垃圾处理设施的规划、建设工作,要求各地政府按照《上饶市垃圾处理专项规划(2017-2035)》要求,全力推进上饶市生活垃圾焚烧发电项目,并对推进情况进行周调度、周通报以及不定期督查。截止目前,上饶市规划的7座生活垃圾焚烧发电厂,万年、弋阳2座已建成并运行,其余5座均已开工建设,正抓紧建设中。
全市生活垃圾焚烧发电项目推进情况周报
(10月30日)

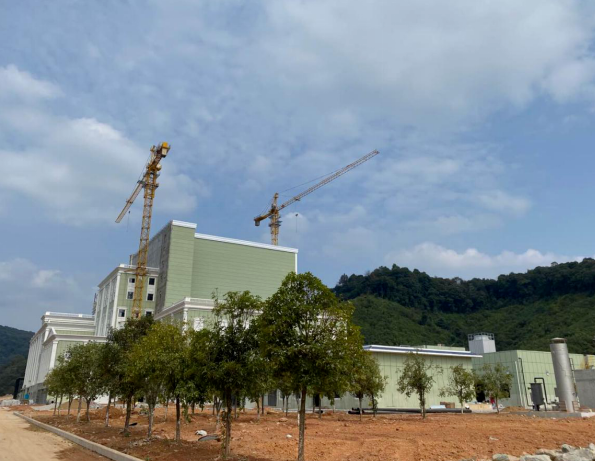

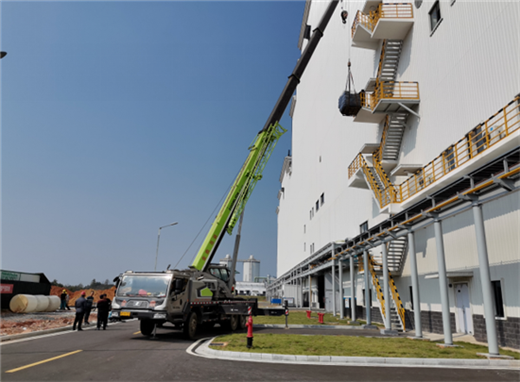

1、上饶市生活垃圾焚烧发电项目
(一)项目概况

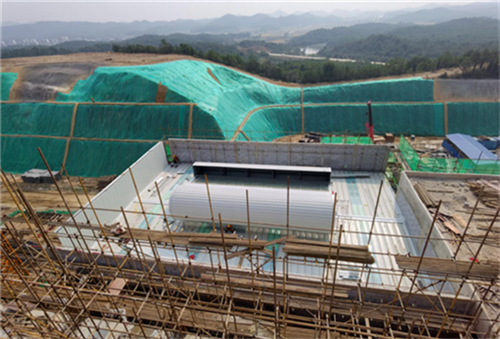

设计处理规模近期1500吨/日,远期达到2300吨/日。项目位于经开区联胜村后畈水库东侧,服务范围包括上饶市信州区、广丰区、广信区、玉山县、三清山风景名胜区、上饶经济技术开发区、高铁经济试验区、铅山县等主要区县。2018年10月项目正式开工建设,计划在2020年11月点火试运行。
(二)进展情况
1、全厂绿化完成99%;
2、VI整体完成99%;
3、厂区外围墙安装、砌筑完成95%;
4、垃圾仓除臭风机活性炭安装;
5、#1、#2炉布袋除尘器布袋安装完成50%;
6、汽轮机润滑油、液压油开始油循环;
7、汽机间、活性炭等附属制备间设备油漆、卫生清理完成100%;
8、渗沥液系统厌氧罐已完成进泥1100吨。
(三)下步计划
1、全厂绿化完成99%;
2、VI整体完成100%;
3、厂区外围墙安装、砌筑完成100%。
4、#1、#2炉布袋除尘器布袋安装完成100%;
5、锅炉间、烟气净化间等设备油漆、卫生清理完成80%;
6、锅炉、汽机专业系统消缺。
2、万年县生活垃圾焚烧发电项目
(一)项目概况

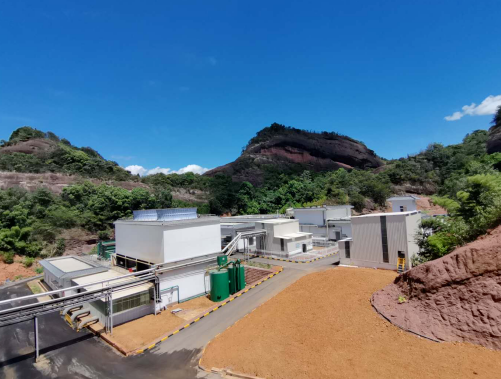

项目位于万年县石镇镇凤巢工业园锦绣路北侧,设计处理规模为500吨/日,服务范围包括万年县全域及鄱阳县芦田镇、饶埠镇等,于2017年9月开工建设,现已点火运营。
(二)本周进展
正常运行中,自2020年1月1日至2020年10月28日以来,垃圾入库110710.06吨,发电3913.1778万度,上网电量3331.06万度。
3、弋阳生活垃圾焚烧发电项目
(一)项目概况
设计处理规模600吨/日,厂址位于弋阳县南岩镇宝峰村蛤蟆垄。服务范围为弋阳、横峰以及铅山靠近项目厂址的部分乡镇,项目一期2018年3月30日开工,已于2019年10月9日成功并网;项目二期2018年8月18日开工,已于2020年3月31日成功并网。
(二)进展情况
二期机组正常运行,一期机组检修完成启动运行,垃圾进厂量1972吨。
(三)下步计划
一、二期机组正常运行,环氧地坪施工队伍进场施工。
4、鄱阳县生活垃圾焚烧发电项目
(一)项目概况
设计规模为近期600吨/日,远期达1000吨/日,选址位于鄱阳县北部游城乡,服务范围为鄱阳县全域。项目已于2018年12月26日开工建设,计划2020年12月份点火运营,2025年6月完成二期工程,采用2台10MW凝汽器式汽轮发电机,年度发电量1.2亿度。
(二)项目进展

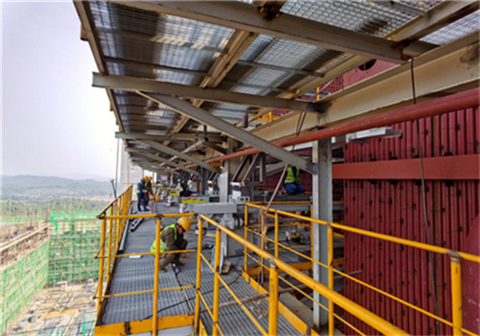

1、烟囱内部楼梯平台下料完成80%,平台安装完成10%;
2、垃圾坑至27m施工完成95%;汽机间屋面封闭完成100%;烟气净化间23m层结构施工完成35%;主厂房7m层砌体施工完成80%;主厂房0m电缆沟施工完成50%;
3、膜车间设备基础完成100%;生化池至±0m剪力墙施工完成100%;调节池内部防腐施工完成35%;油罐区基础垫层施工完成100%;综合水泵房墙体砌筑完成50%;冷却塔±0m施工完成100%;
4、余热锅炉水压试验完成;焚烧炉给料炉排与渗滤液收集斗安装完成80%;锅炉楼梯平台施工完成97%;汽机吊安装调试完成100%;电缆夹层桥架施工完成100%;400V配电室低压柜就位安装完成100%,母排安装完成;锅炉吹灰器安装完成30%;综保盘柜就位完成100%;热控盘柜基础施工完成100%;
5、厌氧罐顶部龙骨架安装完成30%;
6、烟气净化公用系统罐体拼装、吊装完成100%;GGH、脱酸塔、SCR钢架拼装完成10%。
(三)下步计划
1、主厂房垃圾坑27m结构浇筑完成;烟气净化区域柱子23m钢筋绑扎;主厂房0m设备基础施工;
2、主厂房砌体施工完成;
3、坡道基础施工;
4、烟囱楼梯平台施工;
5、膜车间墙体砌筑;
6、生化池剪力墙施工;
7、±0m以上剪力墙施工;
8、砌体施工;
9、锅炉楼梯平台安装;焚烧炉安装;烟风道制作;
10、余热锅炉吹灰器安装;锅炉电缆桥架施工;
11、汽机本体安装、冷凝器安装就位;
12、厌氧罐设备安装、管道施工;
13、烟气净化框架结构安装、罐体拼接安装;
14、化水系统设备进场安装。

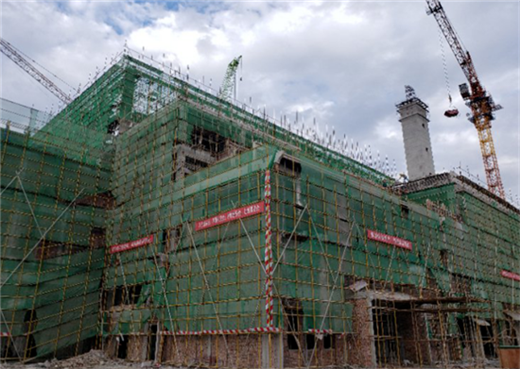

5、德兴市生活垃圾焚烧发电项目
(一)项目概况
项目选址位于德兴市香屯生态工业园区硫化工及精深加工产业基地,用地约75亩。设计规模为400吨/日,配套1台9兆瓦汽轮发电机组,建设总投资2亿元,服务范围为德兴市及周边乡镇街道。项目于2019年1月正式开工建设,计划2020年12月竣工,并网发电。
(二)进展情况
1、门厅及电力室内装修施工;
2、垃圾池封闭完成;
3、渗滤液设备安装;
4、锅炉水压试验完成,管道保温,炉排炉平台安装;汽轮机设备安装,烟气本体管道收尾,水管网施工;
6、烟气车间底瓦铺设、锅炉网架安装。
(三)下步计划
1、汽轮机设备安装,门厅及电力室内装修施工;
2、炉排炉平台安装;汽轮机设备安装,烟气本体管道收尾;
3、烟气车间屋面瓦铺设;
4、渗滤液设备安装。

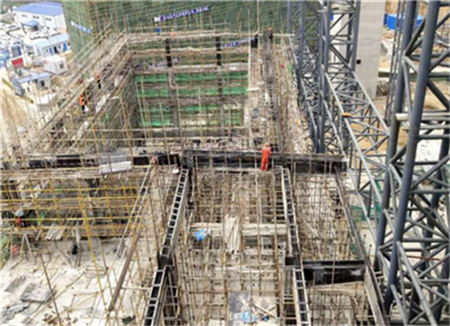

6、余干县生活垃圾焚烧发电项目
(一)项目概况
余干县生活垃圾焚烧发电项目,日处理生活垃圾600吨,年处理生活垃圾21.9万吨,项目选址地余干县黄金埠镇县垃圾填埋场附近,采用2台日处理300吨机械炉排炉,配置2台中温次高压余热锅炉,1台12MW汽轮机及12MW发电机。烟气处理系统采用“SNCR脱硝+半干法+活性炭+干法+布袋除尘器+预留低温SCR”的组合工艺技术。年运行小时数不少于8000h。
(二)进展情况

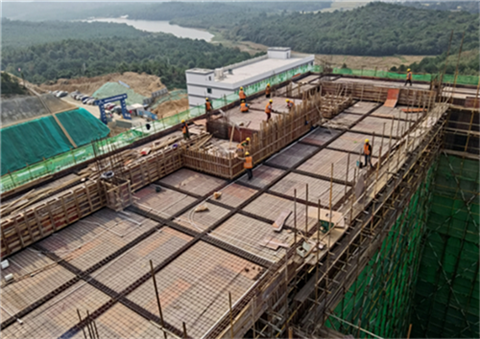

1、垃圾坑炉前侧38层完成,42米层完成90%。其它三侧38米层完成。垃圾坑内侧防腐打磨及螺栓孔修补完成80%;
2、出渣间零米加药基础土方开挖完成,其它几间配电间毛地坪完成;
3、汽机房18米层完成80%,除氧间屋面承重架完成70%,汽机基础完成80%。低压配电间墙体砌筑完成30%;
4、尾气设备基础交安完成;
5、卸料大厅化水车间交安完成,空压机房设备基础完成。卸料大厅16米框架梁完成70%;
6、集控楼7.0m层墙体砌筑完成,7米层中控室及电子设备间顶模板及承重架拆除及清理完成30%,升压站及10KV配电间设备基础完成30%;
7、食堂、宿舍四内墙卫生间防水完成50%,室内地砖样榜间完成,外墙装饰线条安装完成80%,保温砂浆完成50%。铝合金窗框进场施工;
8、烟囱64.9米完成;
9、渗滤液处理站厌氧/OA池开挖及垫层完成50%。膜车处理车间零米以下设备基础完成。调节水池承重架完成;
10、综合水泵零米以下地梁及水池墙板完成;
11、上料坡道13-20轴基础完成;
12、冷却塔零米以下水池底板及墙板完成;
13、小水电综合水泵房北侧循环水管完成,其它单体避雷、电气管线、套管预埋与土建主体结构同步。
(三)下步计划
1、垃圾池垃圾坑框架梁封顶完成,女儿墙完成60%。P-L轴墙体砌筑完成30%。垃圾坑内侧防腐膨内传完成80%;
2、渣坑及出渣间零米加药基础完成,其它几间配电间粉刷及涂料完成;
3、汽机间汽机房18米层完成,女儿墙完成,汽机吊上部砖墙开始砌筑。除氧间屋面完成,汽机基础完成。零米层水泵基础完成。低压配电间墙体砌筑、粉刷、涂料完成;
4、尾气设备基础更改的凿除及施工完成;
5、卸料大厅空压机房回填土及毛地坪完成,房间交安。卸料大厅16米框架梁完成,18.4完成60%;
6、集控楼7.0m7米层中控室及电子设备间顶模板及承重架拆除及清理完成,墙体砌筑完成30%,升压站及10KV配电间设备基础完成;
7、宿舍、食堂内墙卫生间防水完成80%,卫生间墙、地砖完成70%,外墙装饰线条安装完成,保温砂浆完成80%,外墙抗裂砂浆完成40%。铝合金窗框安装完成30%;
8、烟囱77.5米完成;
9、渗滤液处理站厌氧/OA池开挖及垫层完成,底板钢筋完成30%。膜膜车间零米承重架搭设完成。调节水池顶3-6米层墙板完成;
10、综合水泵房综合水泵零米以下设备基础完成80%。零米以下基础墙完成,回填土完成80%;
11、上料坡道12-18轴柱子完成;
12、冷却塔零米以下水池墙板拆除及清理、回填土完成,1.2米层顶板施工;
13、小水电其它单体避雷、电气管线、套管预埋与土建主体结构同步。

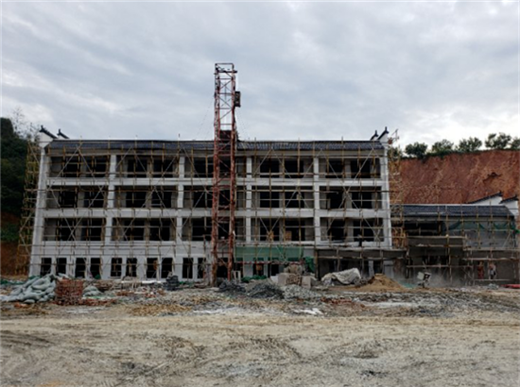

7、婺源县生活垃圾焚烧发电项目
(一)项目概况
项目位于婺源县工业园原填埋场附近,占地约58亩,总投资为2.23亿元,设计规模为500吨/日(保底300吨/日),服务范围为婺源县全域。2018年9月底动工建设,计划2020年12月底点火运营。
(二)进展情况
主厂房:1、垃圾池、锅炉间30.25米标高砼全部浇筑完成,女儿墙剪力墙砼浇筑完成,锅炉间34.25标高钢筋模板制作安装完成,准备砼浇筑;
2、净化车间29.25米标高砼浇筑完成,屋面女儿墙钢筋模板制作安装完成,准备砼浇筑;
3、主厂房内墙外墙砌体构造柱完成60%,粉刷完成30%。
综合宿舍楼:1、外墙漆完成90%,脚手架拆除80%;
2、上人屋面,不上人屋面防水保温层,40厚,60厚砼保护层全部完成;
3、围墙粉刷,盖徽派瓦,漏窗砖雕安装完成60%;
4、底层砼垫层浇筑完成,围墙粉刷盖徽派瓦,漏窗砖雕准备开始施工。
渗滤液处理站:主体结构全部完成,砌体屋面马头墙山墙开始砌筑。
水泵房:5.45米标高砼浇筑完成,9.65米标高钢筋模板制作安装完成80%。
工业及消防水池:楼梯浇筑粉刷全部完成。
烟囱:隔层楼板共计十层浇筑完成六层。

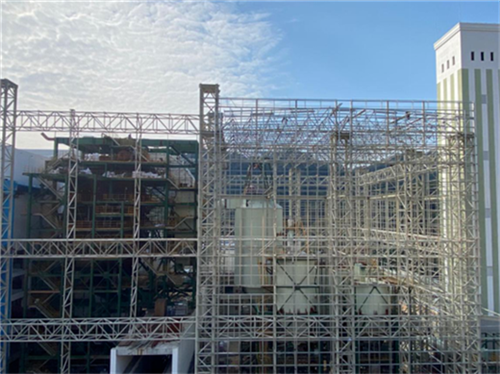

安装工作:1、完成高、中温过热器的组对;
2、完成省煤器的组对;
3、完成低温过热器的吊装,以及基本完成组对;
4、完成一通道二通道的脚手架搭建;
5、完成三通道的合炉;
6、开始一二三通道的密封焊接;
7、开始安排疏水排污的阀组预制;
8、完成炉左4只大平台的组对及吊装;
9、开始炉左下降管的安装;
10、电仪、汽机队伍进场。
(三)下步计划
1、继续对进厂道路建设项目进行施工;
2、继续实施发电项目工程建设;
3、做好疫情防控工作。
更多关于 锅炉 的信息
1月12日,公司承建的四川天明电厂2×100万千瓦新建工程2号锅炉炉顶吊完成安装调试,投入使用。 该炉顶吊为型号STC600A塔式起重机,主臂长40米,最大起吊负荷25吨,布置在炉顶......
1月11日,公司承建的山西长治漳泽发电厂2×1000MW“上大压小”改扩建工程#1机组锅炉点火成功。 为确保点火工作的顺利进行,项目部提前部署,积极统筹各种资源,制定严密的组织措施和方案,严......
一、选型依据,本着“配置合理、满足需要、安全节约、操作简便”和满足用户要求的原则。 1.贵方提供的用热负荷: ①、采暖面积:22000㎡ ; ②、洗浴人数400人/每天; ③、饮水600人/每人......
11月17日10时18分,公司承建的邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功。 此次烘炉主要部位包括余热锅炉二三烟道、余热炉炉膛本体及灰斗、焚烧炉炉膛本体及灰斗等......
2020年11月20日13时30分,随着4#锅炉主给水蒸汽的升压,过热器及汽包安全阀的依次启跳,热电公司技术人员、监理、总包方、锅炉厂家及白水县锅检所人员等齐聚机炉集......
