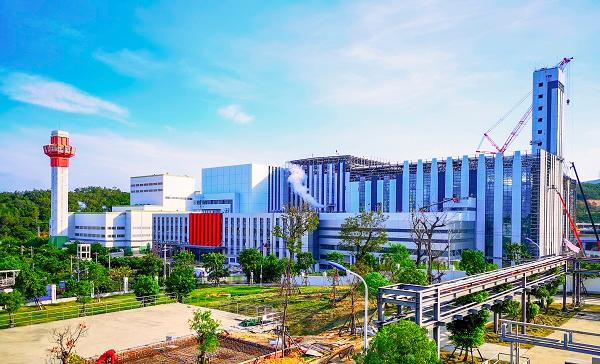

9月21日,公司承建的厦门东部垃圾焚烧发电厂二期工程1号、2号机组相继首次并网发电一次成功,机组各系统状态、参数正常,运行平稳,正式进入带负荷试运行阶段。
9月20日晚21时18分,1号机组锅炉顺利点火;21日上午6时38分,汽轮机冲转成功,达到额定转速3000转/分钟并成功定速。项目部在试运指挥部的统一指挥协调下,积极配合调试人员,精心组织,团结协作,相继完成了高厂变短路试验、发电机主变短路试验、主变厂变空载试验、发电机空载试验、减同期、假同期等并网前重要试验,为1号机组首次并网发电保驾护航。并网准备期间,调试人员严格执行白班和夜班两班制及交班会议制度,确保24小时在岗,保证调试工作快速开展,执行顺畅。
厦门东部垃圾焚烧发电厂二期工程是厦门市重要的民生保障工程,机组投产运行后将新增1500吨的日处理规模,该市垃圾焚烧发电处理能力将达到每天4350吨,从而实现全市原生垃圾“零填埋”的目标。
