江西乐平市生活垃圾焚烧发电项目主体结构封顶(附详细介绍)

发布时间:2020-08-13  点击:385

近日,中建三局一公司安装公司承建的江西乐平市生活垃圾焚烧发电项目主体结构封顶.

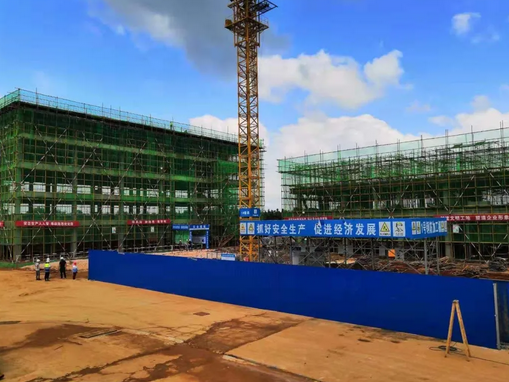

项目位于乐平市乐港镇龙溪村生活垃圾填埋场北侧,由7个单体及附属结构组成占地面积5.34万平方米,建筑总面积2.47万平方米,结构形式为框架+钢结构是安装公司转型升级,打造机电总承包全过程服务的重点工程。

项目建成后,将负责乐平市境内所有乡镇,近62万居民日均800吨,年处理垃圾量29.2万吨的生活垃圾处理实现年发电量8760万度,供电量7008万度,真正实现城乡生活垃圾绿色、环保、无害超能化处理,全面改善乐平市的人居生态环境。

乐平地处亚热带季风气候区雨季较长,主厂房主体结构自2019年7月10日开始施工到封顶,388天时间里大雨天气多达178天大大增加了施工难度。

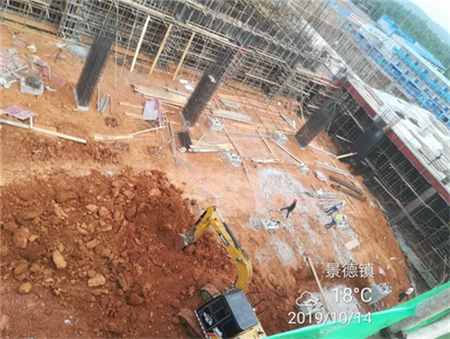

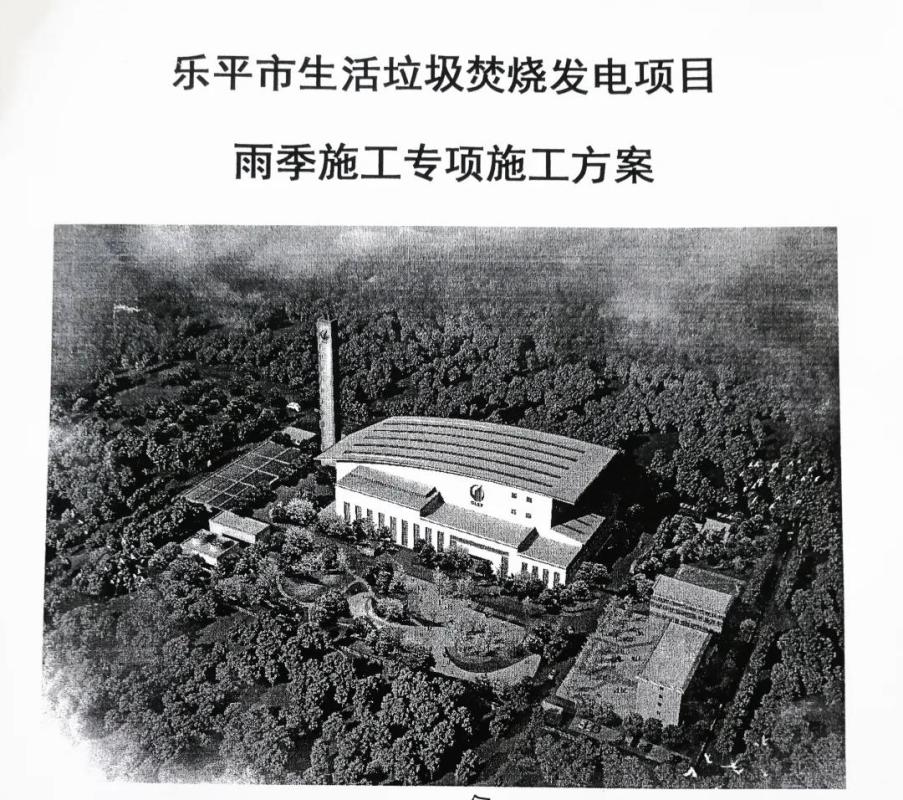

项目部严格落实雨季专项施工方案和基坑降水专项施工方案,将场外道路改为块石换填+浇筑250毫米C30混凝土,解决了下雨场外道路无法行驶运输车辆的问题,并在厂区内打12口降水井最大程度降低雨期影响

Super long continuous ing

“超”长连续浇筑

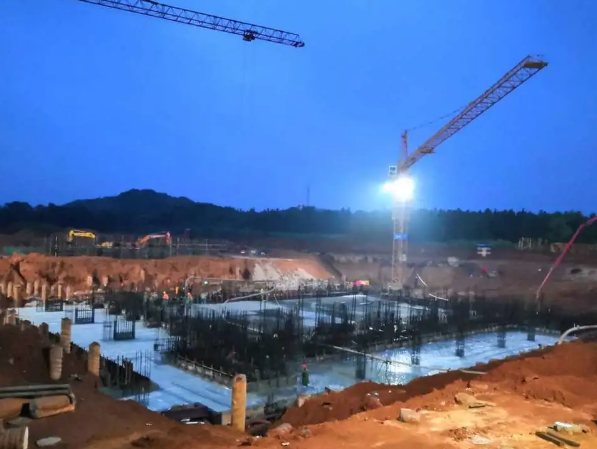

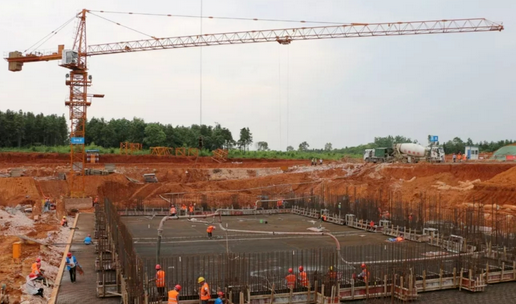

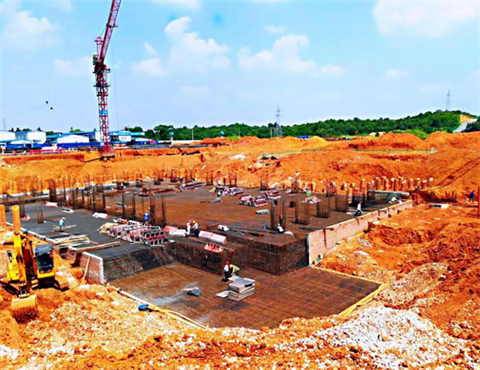

垃圾池筏板基础浇筑时,3台塔吊转臂不停,5台天泵、地泵连轴运转,26辆商砼罐车同时开工,108名工人抢时抢点,30小时连续完成,2000平方米垃圾池基础筏板的4000立方米混凝土浇筑。


“超”强灌注技术

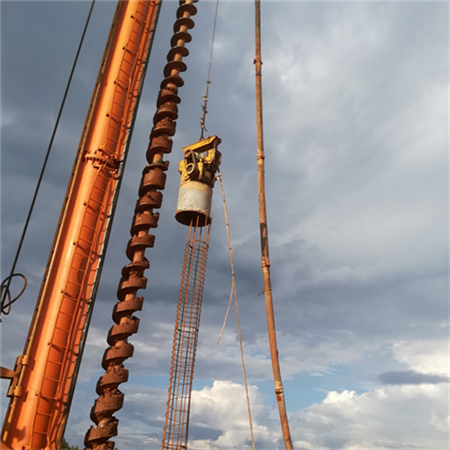

项目采用长螺旋钻机钻孔至设计标高的灌注桩长螺旋钻孔压灌桩技术

与普通水下灌注桩施工工艺相比长,螺旋钻孔压灌桩施工不需要泥浆护壁,无泥皮、无沉渣、无泥浆污染,施工速度快。

超”凡建设团队

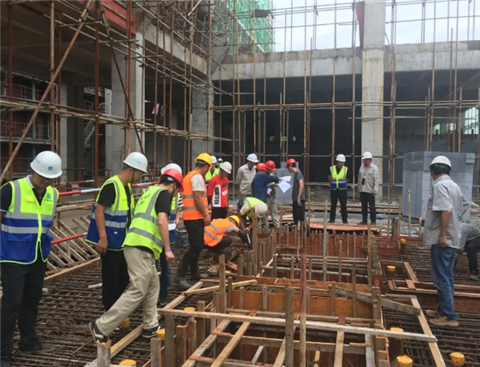

项目团队坚信“办法总比困难多”,率先成立2个小组分别负责标段施工,层层压实责任,每个小组配备2名项目骨干成员,各自负责小组工作,形成每日生产会制度,把问题当日提出、当日解决,根据剩余量和有效工期,倒排工期,科学组织施工生产。

施工回顾:

2019年5月21日

综合楼主体结构封顶

2019年8月25日

垃圾池筏板基础浇筑

2019年9月10日

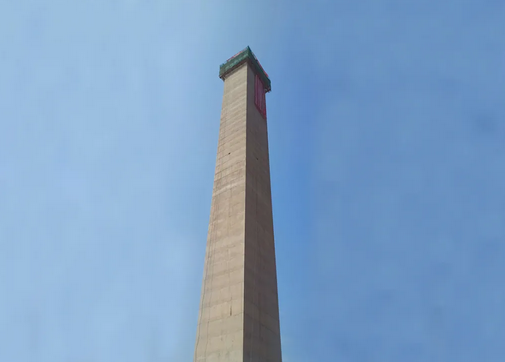

烟囱主体结构封顶

2019年10月16日

具备锅炉基础交付条件

2020年5月21日

汽机岛主体结构

验收完成具备浇筑条件

2020年7月31日

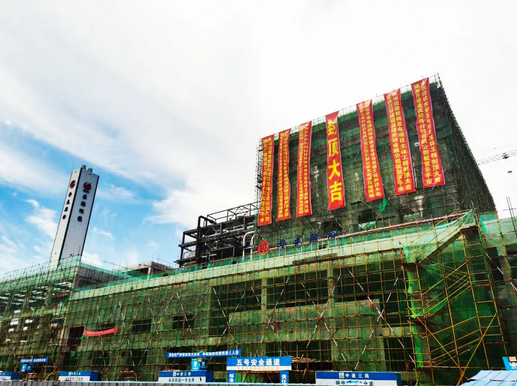

主体结构封顶



更多关于 锅炉 的信息

四川天明电厂百万千瓦机组工程2号锅炉炉顶吊投用

        1月12日,公司承建的四川天明电厂2×100万千瓦新建工程2号锅炉炉顶吊完成安装调试,投入使用。   该炉顶吊为型号STC600A塔式起重机,主臂长40米,最大起吊负荷25吨,布置在炉顶......

2021-01-15       409

山西长治漳泽发电厂2×1000MW“上大压小”改扩建工程#1机组锅炉点火成功

      1月11日,公司承建的山西长治漳泽发电厂2×1000MW“上大压小”改扩建工程#1机组锅炉点火成功。  为确保点火工作的顺利进行,项目部提前部署,积极统筹各种资源,制定严密的组织措施和方案,严......

2021-01-12       440

锅炉选型及运行方案分析

   一、选型依据,本着“配置合理、满足需要、安全节约、操作简便”和满足用户要求的原则。 1.贵方提供的用热负荷: ①、采暖面积:22000㎡ ; ②、洗浴人数400人/每天; ③、饮水600人/每人......

2021-01-12       530

邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功

        11月17日10时18分,公司承建的邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功。   此次烘炉主要部位包括余热锅炉二三烟道、余热炉炉膛本体及灰斗、焚烧炉炉膛本体及灰斗等......

2020-12-22       476

蒲白热电公司:4#锅炉吹管工作圆满完成

   2020年11月20日13时30分,随着4#锅炉主给水蒸汽的升压,过热器及汽包安全阀的依次启跳,热电公司技术人员、监理、总包方、锅炉厂家及白水县锅检所人员等齐聚机炉集......

2020-11-27       462

权威人物推荐

专题排行

关于我们 | 联系我们 | 渠道合作 | 建议投诉

Copyright 2015 © 河北云酷科技有限公司 All right reserved. 冀ICP备15017037号-2
