专家视野/垃圾发电

上饶市生活垃圾焚烧发电项目推进情况周报(11月22日―11月29日)

发布时间:2019-12-04  点击:316

上饶市委、市政府高度重视生活垃圾处理设施的规划、建设工作,要求各地政府按照《上饶市垃圾处理专项规划(2017-2035)》要求,全力推进上饶市生活垃圾焚烧发电项目,并对推进情况进行周调度、周通报以及不定期督查。截止目前,上饶市规划的7座生活垃圾焚烧发电厂,万年、弋阳2座已建成并运行,其余5座均已开工建设,正抓紧建设中。

全市生活垃圾焚烧发电项目推进情况周报

(11月22日―11月29日)

1、上饶市生活垃圾焚烧发电项目

(一)项目概况

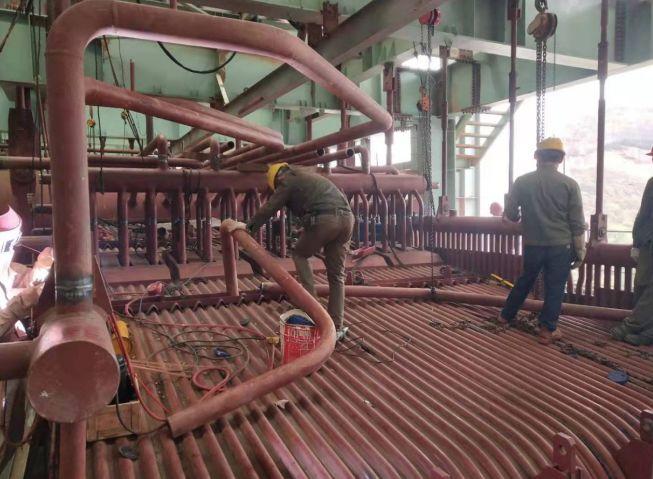

项目位于经开区联胜村后畈水库东侧,设计处理规模近期1500吨/日,远期达到2300吨/日,服务范围包括信州区、经开区、广丰区、广信区、玉山县,灵山、三清山风景区的生活垃圾以及铅山县、横峰县靠近项目厂址的部分乡镇。2018年10月项目正式开工建设,计划在2020年5月点火试运行。

(二)进展情况

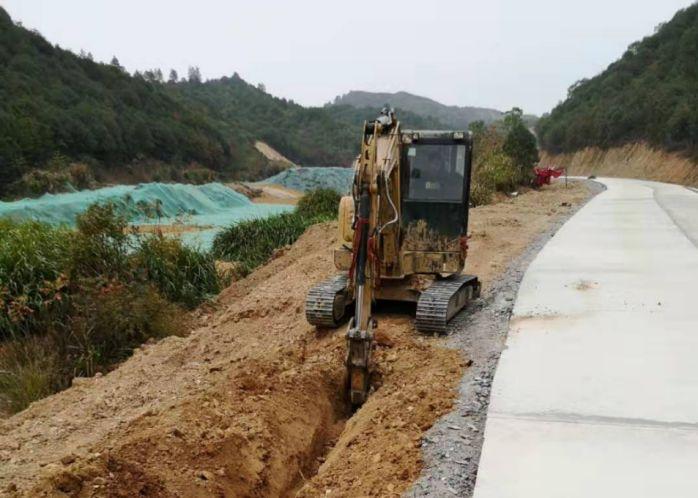

1、土建部分

1).场外进场道路:边沟边坡护坡砌筑增加工程完成60%,波形护栏检查平整度并调整完成,边坡喷浆完成80%,边沟盖板制作完成40%;

2).厂前区域:宿舍楼防水完成90%,走廊吊顶完成,食堂包厢及厨房反支撑架安装完成,地砖开始铺设;办公楼一层地砖铺设完成80%,二层龙骨隔墙施工完成60%;

3).垃圾仓区域:垃圾仓封顶,垃圾仓南侧砌体砌筑完成80%,8m办公区域空调铜管、风管安装;

4).汽机间区域:中控室、工程师室开始吊顶施工,电子设备间及UPS室吊顶封板完成;

5).渗滤液区域:渗滤液处理站5.7m池体浇筑完成,工业废水处理站内架开始搭设,综合水泵房8m屋面开始支模,工业消防水池池顶2号净水器基础钢筋绑扎80%,冷却塔筏板钢筋绑扎完成;

6).飞灰区域:飞灰稳定及养护车间南侧6m结构浇筑完成,初期雨水收集池池壁浇筑完成;

7).网架吊装:烟气净化间屋面网架吊装完成,屋面钢系梁安装完成60%,汽机间西侧墙面封板完成,汽机间北侧墙面开始封板。

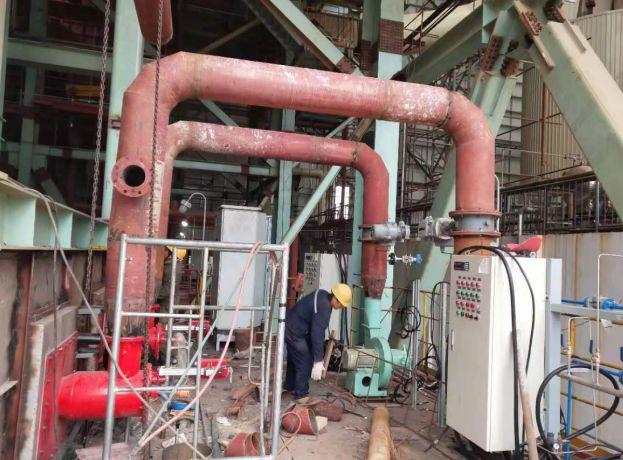

2、安装部分

1).化水间各设备电气布线完成50%,空压机设备各连接管道完成70%;

2).#1、#2厌氧罐罐体全部完成。内部三相分离器焊制完成50%;

3).#2炉温度压力保护套管焊接完成20%;

4).食堂弱电网线敷设完成;

5).汽缸台板接触研磨检查已完成,汽机间循环水管、冷油器冷却水管预埋工作;

6).除氧器、连排扩容器就位安装,以及除氧器平台安装完成;

7).#1炉蒸汽吹灰器安装完成;

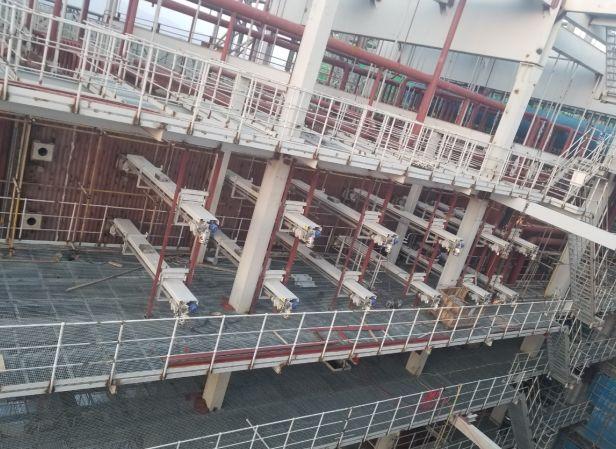

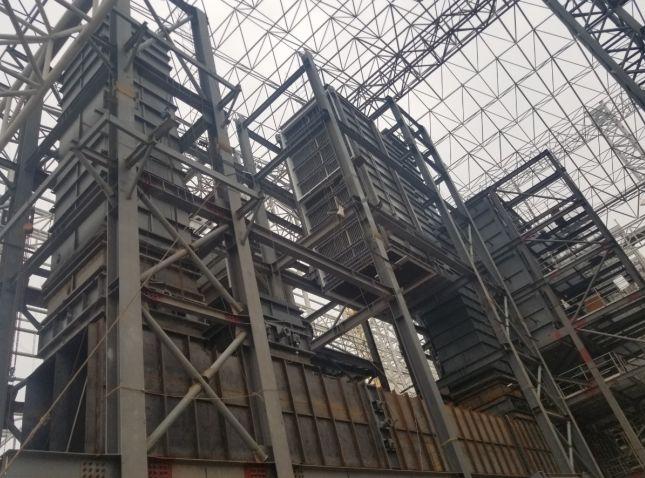

8).#1炉炉墙砌筑工程,焚烧炉保温砌筑完成70%,水平烟道灰斗保温砌筑完成.#2炉承压、受热面焊接完成,平台扶梯安装完成85%;

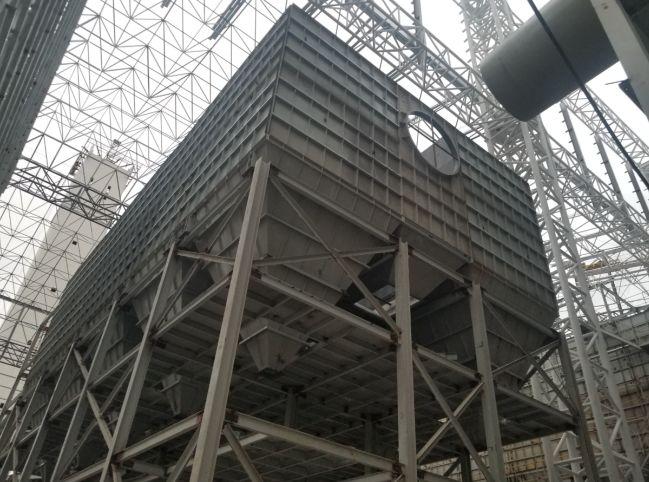

9).#1线GGH吊装完成,#2线GGH钢架组对完成70%;

10).#2线除尘器中箱体吊装完成;

11).石灰浆制备间石灰石仓罐吊装完成,飞灰固化设备钢架组对完成40%;

12).#1线引风机进出口烟道安装完成20%;

13).直流屏及EPS屏安装完成,UPS机柜安装完成,10kV母线桥安装完成,400V母线桥安装30%,完成主厂房10kV保护装置间网线敷设,10kV干式变高压电缆敷设完成。

(三)下步计划

1、土建部分

1).场外进场道路:边沟边坡护坡砌筑增加工程完成,边坡喷浆完成,边沟盖板制作完成60%;

2).厂前区域:吊顶完成30%,食堂包厢及厨房反支撑架安装完成,地砖开始铺设;办公楼一层地砖铺设完成,二层龙骨隔墙施工完成,二层地砖铺设完成50%;

3).垃圾仓区域:垃圾仓南侧砌体完成90%;

4).汽机间区域:工程师室吊顶及墙面涂料完成,地砖铺设完成,中控室吊顶完成30%;

5).渗滤液区域:渗滤液处理站5.7m顶板钢筋绑扎40%,工业废水处理站内架搭设完成,综合水泵房8m结构浇筑,工业消防水池池顶净水器基础交安,冷却塔筏板基础浇筑;

6).飞灰区域:飞灰稳定及养护车间交付网架,门卫及地磅房抹灰完成,初期雨水收集池顶板浇筑完成;

7).网架吊装:烟气屋面马头墙造型安装完成80%,汽机间北侧墙面封板完成80%,垃圾仓四周钢檩条安装完成80%。

2、安装部分

1).化水间各设备电气布线完成80%,空压机设备各连接管道完成90%;

2).#1、#2厌氧罐罐体全部完工;

3).空压机设备各连接管道完成90%;

4).#2炉温度压力套管焊接完成;

5).工业电视大屏支架安装;

6).前轴承座台板接触研磨检查,前轴承座、汽缸下半就位调整,凝汽器穿管工作;

7).#1炉余热炉开始外保温;

8).#1炉焚烧炉保温砌筑完成80%,#2炉焚烧炉保温砌筑开始;

9).#1线引风机进出口烟道吊装完成50%;

10).#2炉平台扶梯安装完成,水压试验完成;

11).#2线SCR烟道及反应器吊装完成;

12).#2线GGH钢架吊装完成;

13).#2线除尘器吊装完成;

14).飞灰固化设备钢架吊装完成20%。

2、万年县生活垃圾焚烧发电项目

(一)项目概况

项目位于万年县石镇镇凤巢工业园锦绣路北侧,设计处理规模为500吨/日,服务范围包括万年县全域及鄱阳县芦田镇、饶埠镇等,于2017年9月开工建设,现已点火运营。

(二)本周进展

截止11月27日,入库垃圾140192.05吨,发电量3715.0924万度,上网电量3193.26万度。

(三)下步计划

1、正常生产;

2、教育基地的竣工。

3、弋阳生活垃圾焚烧发电项目

(一)项目概况

设计处理规模600吨/日,厂址位于弋阳县南岩镇宝峰村蛤蟆垄。服务范围为弋阳、横峰以及铅山靠近项目厂址的部分乡镇,项目一期2018年3月30日开工,于2019年7月投入试运行。

垃圾发电联合厂房:

1、锅炉焚烧间:二期锅炉第二蒸发器管道焊接完成;顶部上升管道安装完成80%;疏水排汽管路配管;助燃燃烧器安装完成,助燃燃烧器阀组安装完成,助燃风机及风管安装完成;过热器下灰斗安装完成;

2、炉排筑炉完成;

3、烟气处理:设备调试;

4、二期汽轮机房辅机设备管道配管焊接;抽真空管道安装完成,射水溢流箱及管道安装完成;润滑油管道冲洗打油循环;汽机房至除氧间管道安装完成;除氧间仪表安装

1、二期锅炉照明灯具安装,穿线布管,仪表接线;除氧间仪器仪表安装;电机设备调试。

(三)下步计划

垃圾发电联合厂房:

1、锅炉焚烧间:水冷壁顶部上升管道安装完;疏水、排汽管路配管安装;再燃燃烧器及非标管道安装完成,密封风机非标管道安装完成;

2、烟气处理:设备调试;

3、二期汽轮机房辅机设备管道配管焊接;润滑油管道冲洗打油循环;除氧间管道安装;

4、二期锅炉照明灯具安装,穿线布管,仪表接线;汽机房电机设备调试。

4、鄱阳县生活垃圾焚烧发电项目

(一)项目概况

项目位于鄱阳县北部游城乡,设计规模为近期600吨/日,远期达1000吨/日,服务范围包括鄱阳县除芦田镇、饶埠镇、昌洲乡、三庙前镇、饶丰镇和乐丰镇以外的24个乡镇(街道)。项目于2018年12月26日开工建设,计划2020年6月完成一期工程,2025年6月完成二期工程,采用2台10MW凝汽器式汽轮发电机,年度发电量1.2亿度。

(二)项目进展

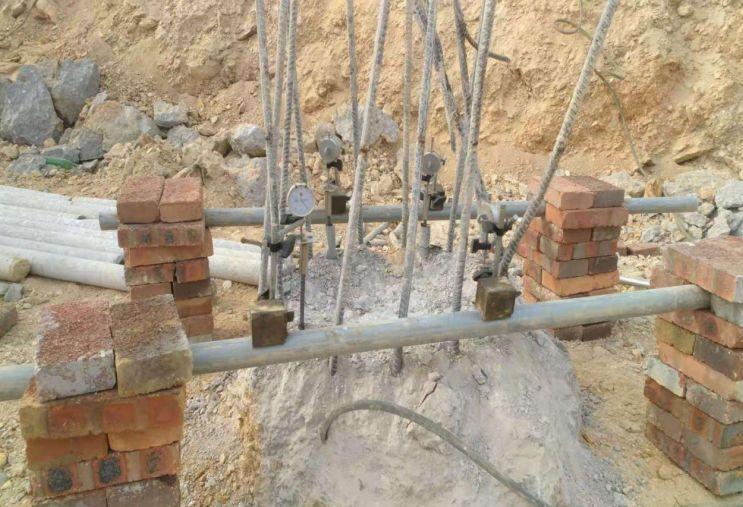

1、综合楼桩检完成;

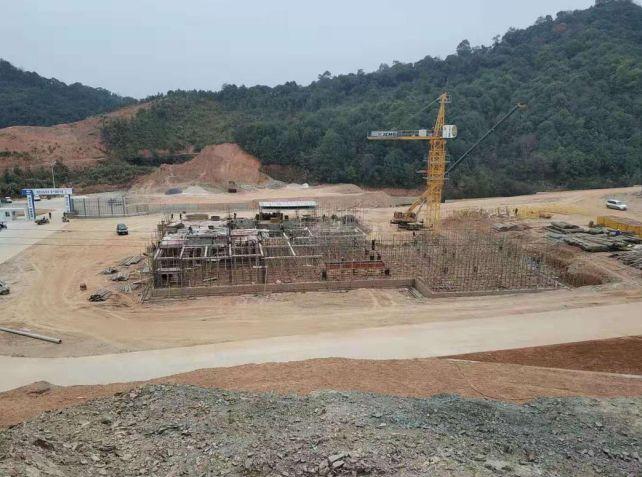

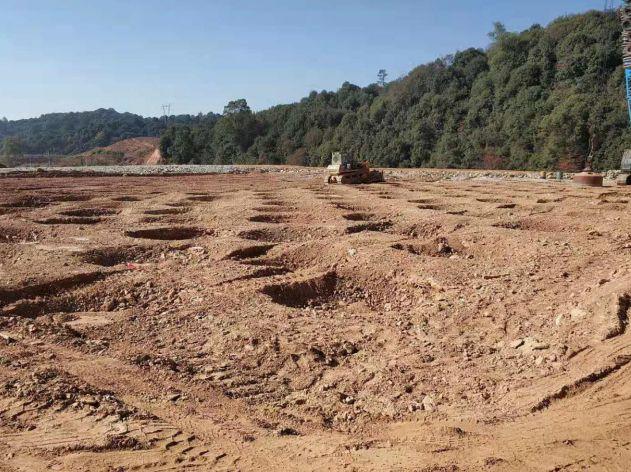

2、主厂房区域土方开挖完成30%;

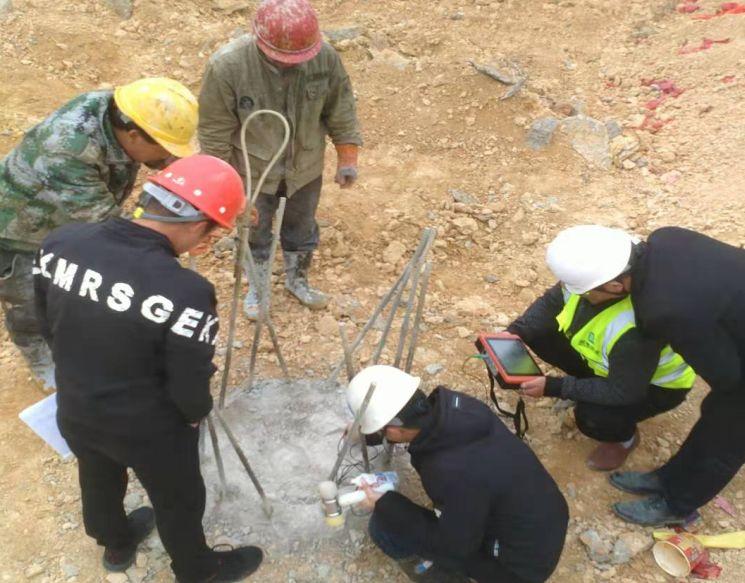

3、桩基检测完成15%;

4、厂区临时道路硬化完成50%。

(三)下步计划

1、主厂房区域土方开挖、破桩头;

2、桩基检测工作;

3、厂区临时道路硬化,完成九牌二图;

4、综合楼垫层、基础施工。

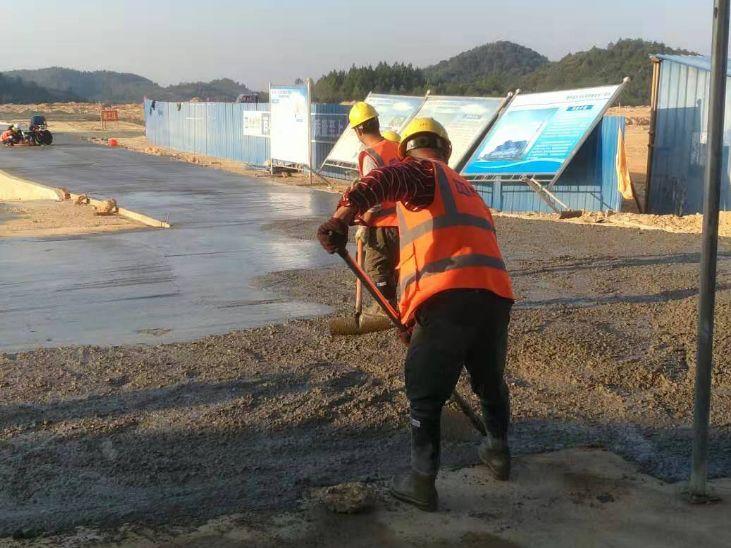

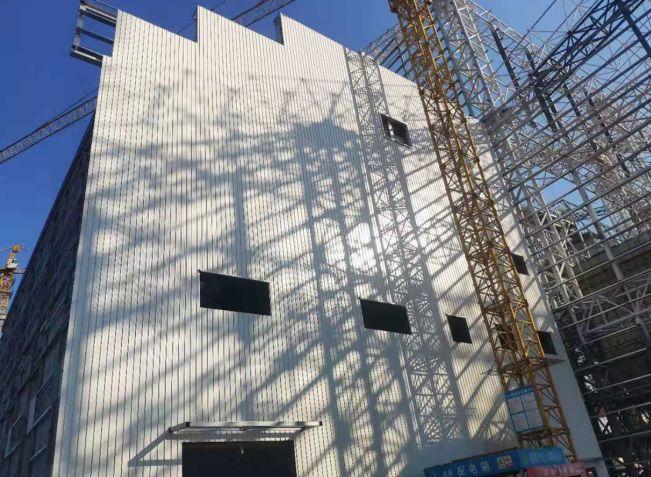

5、德兴市生活垃圾焚烧发电项目

(一)项目概况

项目选址位于德兴市香屯生态工业园区硫化工及精深加工产业基地,用地约75亩。设计规模为400吨/日,配套1台9兆瓦汽轮发电机组,建设总投资2亿元。

(二)进展情况

1、项目选址已确定;

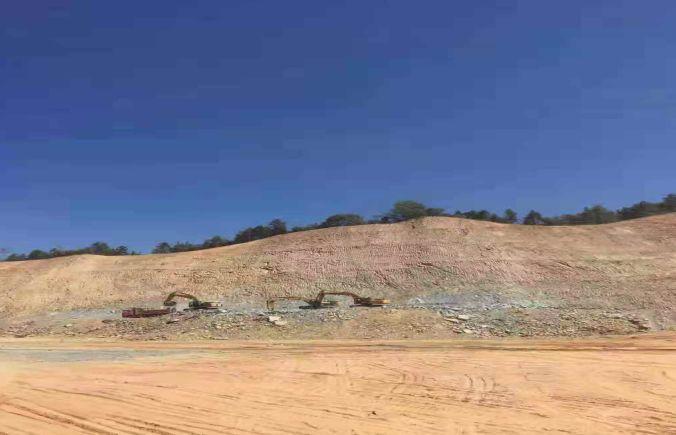

2、征地工作已完成,林地部分征地工作正在进行中;

3、土地林地指标置换已完成;

4、特许经营权招标工作已完成;

5、环评批复已下达;

6、A区门厅及电力室人工挖孔施工。

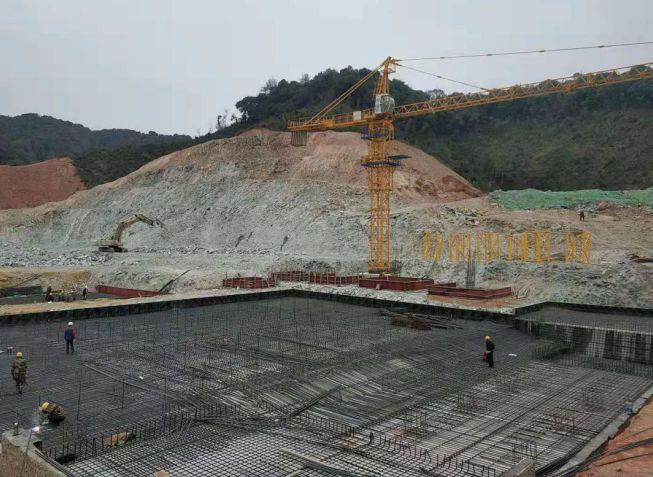

7、B区垃圾池垃圾池钢筋绑扎中,塔吊安装完成。

8、C区锅炉基础垫层浇注完成,筏板钢筋绑扎。

9、栈桥人工挖孔桩施工。

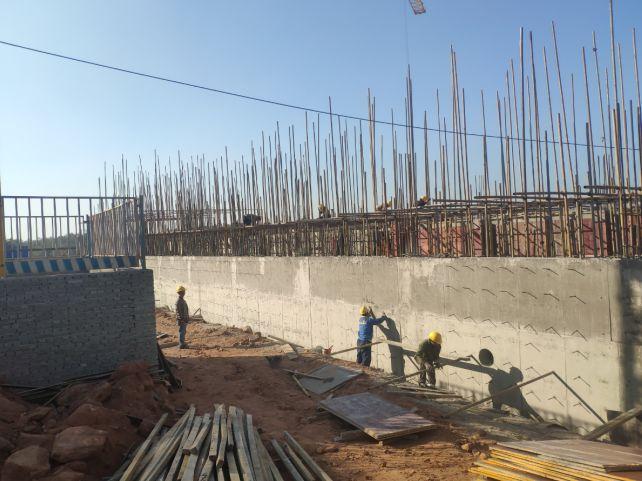

10、综合楼基础土方回填完成,±0以下墙体砌筑完成;一层4.2m框架梁模板搭设;基础柱钢筋绑扎,塔吊安装完成。

(三)下步计划

1、B区垃圾池筏板基础钢筋绑扎完成50%;

2、C区锅炉筏板基础钢筋绑扎完成50%;

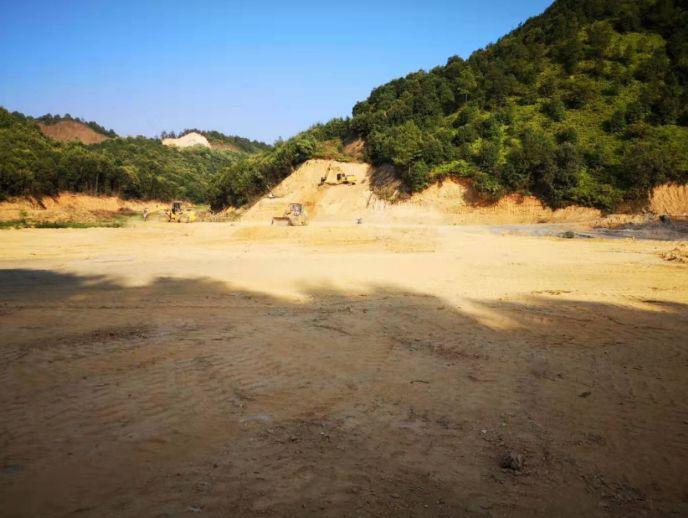

3、栈桥人工挖孔桩施工;

4、综合楼0至4.2m平台框架梁模板搭设完成80%,基础柱钢筋绑扎完成。

6、余干县生活垃圾焚烧发电项目

(一)项目概况

余干县生活垃圾焚烧发电项目本期工程建设规模为600吨/日,采用2台日处理300吨机械炉排炉,配置余热锅炉采用中温中压蒸汽锅炉,配1台12MW汽轮发电机组,服务范围为余干县全域。项目选址于余干县黄金埠镇县垃圾填埋场附近,占地面积约101.4亩。

(二)进展情况

1、施工用水埋设管道;

2、施工用电变压器安装;

3、现场临时生活设施准备搭设;

4、办公楼、宿舍桩位图已出

(三)下步计划

1、其它主设备招标;

2、烟囱桩基施工。

7、婺源县生活垃圾焚烧发电项目周报

(一)项目概况

设计规模为500吨/日(保底300吨/日),项目位于婺源县工业园原填埋场附近,占地约58亩,总投资为2.23亿元,服务范围为婺源县全域。2018年9月底动工建设,计划2020年点火运营。

(二)进展情况

1、继续推进土地报批;

2、完成项目地勘工作;

3、完成水土保持评估报批工作;

4、完成安评职业病报批工作;

5、完成稳评报批工作;

6、市发改委批复核准本项目;

7、市环保局已批准环评报告,已完成批前公示;

8、完成项目征地工作;

9、林业用地已获省林业局批复;

10、已办理土石方临时取土许可证;

11、项目“土石方”工程基本完成;

12、完成进厂道路规划设计工作;

13、与省自然资源厅对接土地调规有关事宜;

14、发电项目规划设计概念方案已完成,待项目指挥部会议审定。

(三)下步计划

1、争取土地调规早日获批;

2、做好发电厂主体工程建设的前期准备工作。

更多关于 锅炉 的信息

四川天明电厂百万千瓦机组工程2号锅炉炉顶吊投用

        1月12日,公司承建的四川天明电厂2×100万千瓦新建工程2号锅炉炉顶吊完成安装调试,投入使用。   该炉顶吊为型号STC600A塔式起重机,主臂长40米,最大起吊负荷25吨,布置在炉顶......

2021-01-15       409

山西长治漳泽发电厂2×1000MW“上大压小”改扩建工程#1机组锅炉点火成功

      1月11日,公司承建的山西长治漳泽发电厂2×1000MW“上大压小”改扩建工程#1机组锅炉点火成功。  为确保点火工作的顺利进行,项目部提前部署,积极统筹各种资源,制定严密的组织措施和方案,严......

2021-01-12       440

锅炉选型及运行方案分析

   一、选型依据,本着“配置合理、满足需要、安全节约、操作简便”和满足用户要求的原则。 1.贵方提供的用热负荷: ①、采暖面积:22000㎡ ; ②、洗浴人数400人/每天; ③、饮水600人/每人......

2021-01-12       530

邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功

        11月17日10时18分,公司承建的邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功。   此次烘炉主要部位包括余热锅炉二三烟道、余热炉炉膛本体及灰斗、焚烧炉炉膛本体及灰斗等......

2020-12-22       476

蒲白热电公司:4#锅炉吹管工作圆满完成

   2020年11月20日13时30分,随着4#锅炉主给水蒸汽的升压,过热器及汽包安全阀的依次启跳,热电公司技术人员、监理、总包方、锅炉厂家及白水县锅检所人员等齐聚机炉集......

2020-11-27       462

权威人物推荐

专题排行

关于我们 | 联系我们 | 渠道合作 | 建议投诉

Copyright 2015 © 河北云酷科技有限公司 All right reserved. 冀ICP备15017037号-2
