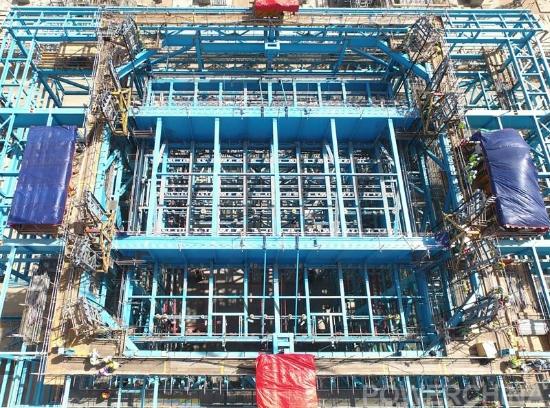

2月28日12时30分,山东电建三公司EPC承建的沙特延布三期项目部四号机锅炉大板梁组合件历经六个小时,顺利吊装就位,为四号锅炉后续施工的顺利开展奠定了坚实基础。该吊装工作的顺利完成也创造了电站厂房板梁吊装作业的多项第一。
工程总量最大,板梁组合件总重量为718吨,提升高度为64m,整体包括板梁结构,其中两主板梁BD板梁重达118吨、BE板梁重达120吨,其它受热面吊挂装置及顶部连接管附件等穿插其中。
吊装技术最新,该吊装第一次板梁组合件整体吊装,板梁附件、吊挂装置及连接管整体组合,一次吊装完成,第一次使用12套200吨液压提升装置提升,分别布置于炉顶各吊点,确保了吊装点同步水平提升。
吊装工序最多,板梁吊装前整体的组合及检查,吊装所需工器具的检验及测试,质量、安全检查及验收,吊装过程的控制与水平找正,系列工序的系统完成确保吊装工作的完美完成。
此次大板梁组合件的顺利吊装,为四号机后续工作的高效开展奠定了坚实基础,也为后续类似吊装工作的开展积累了丰富经验。
