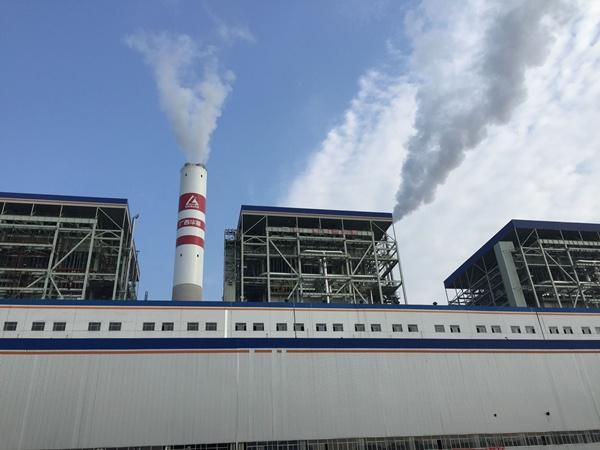

2月4日9时01分,西北电力建设第一工程有限公司承建的广西华磊热电项目2号机组锅炉点火冲管工作安全、优质、高标准完成,标志着2号机组安装调试工作取得阶段性重大突破,为机组整套启动及投产发电奠定了坚实的基础。
为确保点火冲管工作的顺利完成,广西华磊热电项目部加强内外部组织与协调,制定周密的冲管方案,倒排施工计划,合理安排人力,对冲管组织机构、冲管操作步骤、安全措施、质量验收标准、环境等各项工作均作了详细规定。同时积极与业主以及调试、监理单位密切配合,落实各级单位检查并对问题进行整改。在冲刺冲管期间,各专业负责人现场指导,密切配合,按照既定方案,严格落实吹管技术方案和安全保障措施,做到人员组织、技术措施、安全监督三到位。从单体调试以来,施工人员连续克服工期紧等不利因素,先后完成了2017年12月31日点火烘炉、1月14日锅炉酸洗、1月31日给水汽轮机冲转等节点任务。1月31日点火冲管正式开始,现场管理及施工人员实行24小时轮班工作机制,夜以继日地奋战在施工现场,加强全过程管控,及时发现并消除缺陷,确保了冲管工作的安全有序进行。
据了解,本次锅炉吹管采用降压、稳压结合法吹管方式。分三阶段进行,共历时5天,冲管次数、靶板上的斑痕粒度等指标均符合要求,最后连续两次铝靶板疤痕均小于0.8毫米,达到验收优良标准。
