2月2日上午10点,深圳妈湾城市能源生态园工程4号焚烧炉炉排顺利吊装完成。

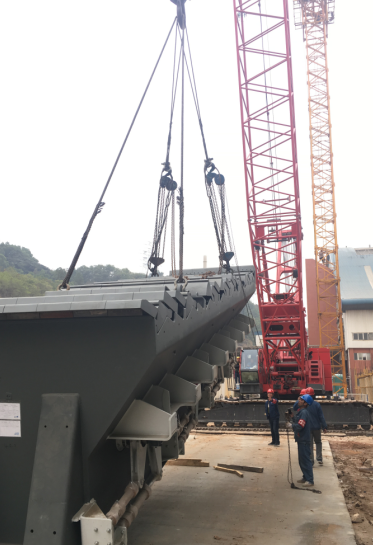

焚烧炉排采用由比利时吉宝西格斯厂家(KBSE)设计制造的多级往复式机械炉排,总重量约210吨,按6列12组出厂。其中每列炉排上半长度为8米,高1.5米,重量近24吨。此次焚烧炉排吊装采用250吨履带式起重机依次进行吊装。炉排安装作为整个焚烧炉的核心部件与关键工序,受到项目部的高度重视。为此,针对场地受限,吊装幅度偏大等不利因素,项目部特召开专题研讨会议,相关专业人员更是发挥火电人本色,听从指挥、积极配合,迅速响应各项要求,充分协调整合资源,做好炉排吊装前各项准备工作,为此次炉排安全、高效的吊装打下坚实基础。
4号垃圾焚烧炉炉排的顺利吊装,标志着4号焚烧炉设备的主体安装工作全面展开,同时也意味着“焚烧炉+余热锅炉”新形式下的垃圾焚烧锅炉机组的安装进入新的阶段。
更多关于 锅炉 的信息
1月12日,公司承建的四川天明电厂2×100万千瓦新建工程2号锅炉炉顶吊完成安装调试,投入使用。 该炉顶吊为型号STC600A塔式起重机,主臂长40米,最大起吊负荷25吨,布置在炉顶......
1月11日,公司承建的山西长治漳泽发电厂2×1000MW“上大压小”改扩建工程#1机组锅炉点火成功。 为确保点火工作的顺利进行,项目部提前部署,积极统筹各种资源,制定严密的组织措施和方案,严......
一、选型依据,本着“配置合理、满足需要、安全节约、操作简便”和满足用户要求的原则。 1.贵方提供的用热负荷: ①、采暖面积:22000㎡ ; ②、洗浴人数400人/每天; ③、饮水600人/每人......
11月17日10时18分,公司承建的邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功。 此次烘炉主要部位包括余热锅炉二三烟道、余热炉炉膛本体及灰斗、焚烧炉炉膛本体及灰斗等......
2020年11月20日13时30分,随着4#锅炉主给水蒸汽的升压,过热器及汽包安全阀的依次启跳,热电公司技术人员、监理、总包方、锅炉厂家及白水县锅检所人员等齐聚机炉集......
