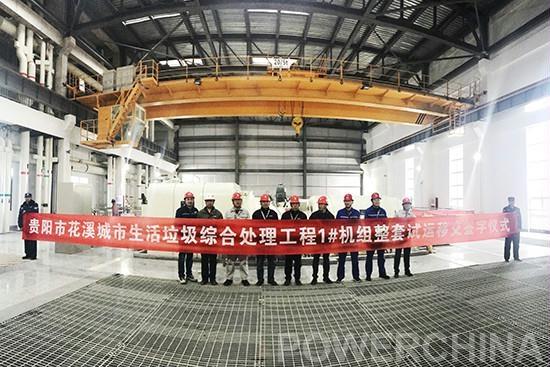

1月28日,由贵州工程公司承建的贵阳市花溪城市生活垃圾综合处理工程1号机组顺利通过72+24小时试运行,机组圆满完成移交,正式进入商业运行。
该项目位于贵阳市花溪区,建设规模为2条日处理能力为600吨的城市生活垃圾焚烧线+2台12兆瓦中温中压抽凝式汽轮发电机组。自工程开工以来,贵州工程公司花溪项目部秉持优质服务态度,克服各项困难,发挥专业管理优势,稳步实现了锅炉水压试验、汽机扣盖、锅炉烘煮炉、垃圾库投运、锅炉点火吹管、汽机冲转、并网发电、试运行等重要节点。尤其在试运期间,各项技术参数稳定,汽轮机振动均在1丝以内,真空严密性32帕/分钟,达到国内领先水平。
花溪项目1号机组的正式投运,在服务地方经济建设和改善生态环境上具有重要意义。同时,也进一步夯实了贵州工程公司在环保电站市场业绩的基础,为公司拓展环保板块固废处理业务市场积累了的经验。
