1月20日,马来西亚巴林基安2X300MW燃煤电站2号机组安装工程顺利完成渣仓顶部组合件吊装。

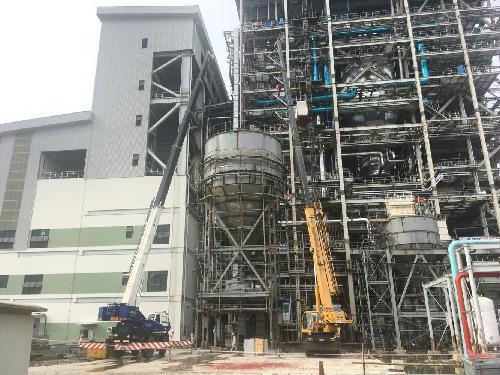

渣仓总重35吨,分四节进行组合吊装,渣仓顶部直径9米,高2.5米,重量13吨,起吊高度23米,场地受限。作为马来西亚项目热机最后一个大件,为保证安全、高效的完成吊装任务。项目部从资源调配到质量验收、从天气条件到后勤保障等,多管齐下、科学部署,通过召开专题讨论会,最终采用两台50吨汽车吊抬吊作业,吊装难度较大。
下午14点28分随着司索人员一声哨响,2号机组最后一件大件从锅炉零米徐徐起吊, 最终经过施工人员2个小时的奋战,2号机组最后一件大件顺利吊装就位,在鞭炮声中两台汽车吊相继松钩,至此马来西亚项目最后一件大件顺利完成吊装。标志着马亚西亚项目2号机组安装工作已进入收尾阶段,2号机组开始从安装进入试运阶段。
更多关于 锅炉 的信息
1月12日,公司承建的四川天明电厂2×100万千瓦新建工程2号锅炉炉顶吊完成安装调试,投入使用。 该炉顶吊为型号STC600A塔式起重机,主臂长40米,最大起吊负荷25吨,布置在炉顶......
1月11日,公司承建的山西长治漳泽发电厂2×1000MW“上大压小”改扩建工程#1机组锅炉点火成功。 为确保点火工作的顺利进行,项目部提前部署,积极统筹各种资源,制定严密的组织措施和方案,严......
一、选型依据,本着“配置合理、满足需要、安全节约、操作简便”和满足用户要求的原则。 1.贵方提供的用热负荷: ①、采暖面积:22000㎡ ; ②、洗浴人数400人/每天; ③、饮水600人/每人......
11月17日10时18分,公司承建的邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功。 此次烘炉主要部位包括余热锅炉二三烟道、余热炉炉膛本体及灰斗、焚烧炉炉膛本体及灰斗等......
2020年11月20日13时30分,随着4#锅炉主给水蒸汽的升压,过热器及汽包安全阀的依次启跳,热电公司技术人员、监理、总包方、锅炉厂家及白水县锅检所人员等齐聚机炉集......
