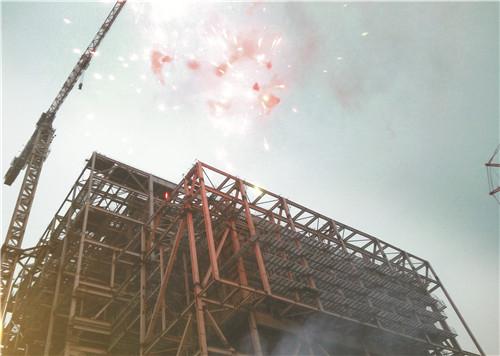

1月24日7时16分,华电芜湖二期工程3号锅炉最后一片左侧包墙中段组件顺利吊装就位,标志着后炉膛顺利封门。
3号锅炉房自受热面大件开始吊装以来,项目部及专业科予以高度重视,积极组织提前策划,根据三级网络计划倒排计划紧盯节点目标,及时召开施工进度评审、专题会议,依照各个节点目标,排出人力资源、设备、机械需求计划。并根据设备需求计划与业主、监理及厂家进行协调以确保设备到货满足现场施工进度需求。在大件吊装期间,项目部科学合理调度吊装机械,以确保现场机械高效使用。针对当地入冬以来的大雾、雨雪天气,项目部及专业科提前编制冬季施工措施,要求各焊接施工点特别是锅炉受热面焊接,环境温度达不到限制标准不得施焊,天气恶劣能见度不达标不得吊装,确保工程安全质量优良。施工过程中,项目领导、热动专业、安全、质量等技术人员每日监督检查,坚持一日一报,及时梳理协调解决施工中出现的问题,并及时做好纠偏措施,确保各计划节点顺利完成,施工安全有序向前推进。
