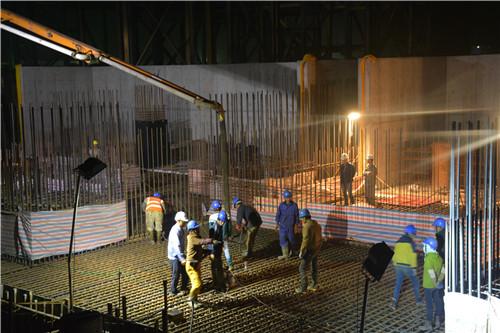

1月16日19时30分,越南海阳2×600MW燃煤电厂1号机组汽机基座底板开始浇筑,1月17日晚10时浇筑完成,此次浇筑累计浇筑混凝土方量为1975m3,累计混凝土浇筑时长26.5小时。
1号机汽机底板设计厚度为3m,图纸计算混凝土方量为2040m3,这是越南海阳项目部截至目前大体积混凝土厚度最大的一个基础。为有效控制混凝土内外温差和不产生有害裂缝,项目部对浇筑方案进行了详细编制和评审,并在混凝土浇筑前对作业人员进行详细交底。越南海阳项目自#1-1锅炉基础大块混凝土浇筑以来,大大小小经历了很多次的大体积混凝土浇筑,在浇筑的实践中,通过浇筑前对人机料法环各个要素进行盘点,浇筑过程中的全程跟踪监督,浇筑完成后讨论和总结,项目部积累了丰富的施工经验,为后续浇筑施工奠定了坚实的基础。
汽机底板浇筑完成,标志着主厂房基础承台全部浇筑完成,为完成1月底主厂房出零米目标奠定了坚实的基础,同时也为春节前主厂房钢结构的吊装提供了良好的条件。
