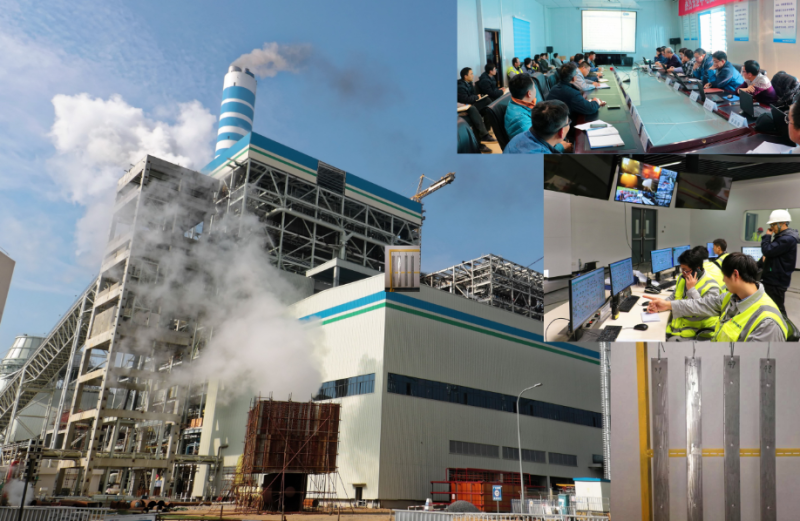

1月2日,普安项目2×660MW工程#1机组锅炉吹管圆满完成,这是继锅炉水压、锅炉酸洗之后又一项重大里程碑目标的实现。这一目标的实现,直接为整套启动和汽机冲转铺平了道路,也为#1机组投产发电夯实了基础。
为确保锅炉吹管的顺利完成,普安项目部对锅炉吹管方案进行了认真审查,相关专业管理人员会同施工单位对吹管临时设施进行了仔细检查,确保了12月28日锅炉首次点火一次成功。本次吹管采取稳压法和蓄能降压的吹管方法,吹管过程历经点火试吹,停炉冷却,再点火三大阶段,各单位团结协作、密切配合、各负其责,悉心操作,严密监视。#1机组吹管的蒸汽温度、蒸汽压力、过程时间、吹管系数、停炉时间都采用了较高参数,期间未发生超温等异常状况,金属管道及膨胀节膨胀情况良好,锅炉各受热面管壁没有出现超压超温现象,吹管工作最终安全、优质圆满完成。
锅炉吹管工作的圆满完成,对于保证机组在整套启动阶段的汽水品质、保证机组安全经济运行具有重要意义。随着锅炉吹管的圆满结束,普安项目#1机组将进入整套试运和向投产发电目标发起最后冲刺的决战阶段。
