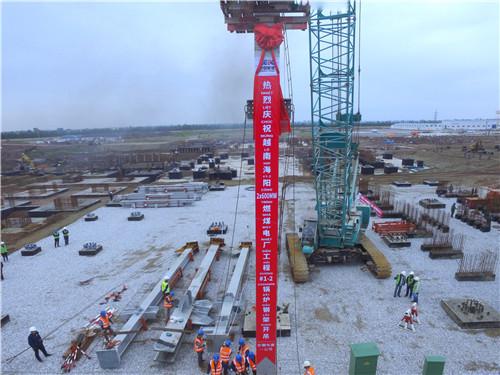

12月15日,安徽电力建设第一工程有限公司承建的越南海阳2×600MW燃煤电厂工程#1-2锅炉钢架按照节点计划如期成功开吊,标志着项目部1号机组锅炉区域各作业面全面铺开。
上午8点58分,随着项目经理的一声令下,越南海阳2×600MW燃煤电厂工程#1-2锅炉首根钢架缓缓升起,在项目总包单位和项目管理人员的共同见证下成功就位,标志着项目部进入2台锅炉同步安装的新阶段。
越南海阳2×600MW燃煤电厂工程锅炉为无锡华光制造的亚临界循环流化床锅炉,采用两炉一机配置,本锅炉钢架共五层,第一层钢架总计47根立柱,此次吊装的首根锅炉钢架长13.6米,重14.4吨。开吊前,热动专业科对施工人员进行了技术交底,施工人员明确了锅炉钢架吊装技术、过程控制要点;项目安全部进行了安全交底,强调钢架吊装过程中各项安全防护措施和注意事项。总包项目领导对#1-2炉架顺利开吊表示祝贺,同时也希望项目部能够再接再励,鼓足干劲,再创佳绩;随后,项目经理对此次炉架开吊做动员讲话,指出#1-1炉架已于12月8号完成第一层钢架吊装,而#1-2炉架吊装整整迟于#1-1炉架一个月,但两台锅炉必须同时满足投用条件,整套机组方可运行,所以#1-2锅炉安装工作变得更为紧迫,希望各位同事继续秉承公司“四精”特色文化理念,认真组织,规范施工,从进度、质量、安全等生产的各个方面全面管控现场,整体、有序推进现场施工,确保各项节点顺利完成。8时58分,项目经理宣布越南海阳#1-1号炉架吊装开始,伴随着阵阵掌声,1号锅炉1C37钢架平稳起吊并顺利就位。
自#1-2锅炉大体积混凝土浇筑完成以来,项目部紧咬12月15日锅炉钢架吊装节点,提前策划,精心准备,首先,项目部根据现场进展及时与专业公司沟通精准加载人力资源,确保吊装前人员配备齐全;其次,项目部物资科提前与总包单位沟通钢架到货事宜并盯紧到货时间,确保其满足吊装条件;再次,项目部合理安排机械设备进场,在项目部国内调配履带吊未能及时到场的情况下,项目部现场临租一台120吨吊车进行钢架吊装并加紧主吊装配进度,合理调配机具满足现场需求;此外,锅炉钢架吊装前一个星期,项目工程部组织相关专业和部门逐日对锅炉钢架吊装条件进行盘点,倒排施工计划,逐项落实开工条件,确保锅炉钢架如期顺利开吊。
项目部将以此次锅炉钢架开吊为契机,进一步深化对标管理,传承至精文化,牢固树立“三层次服务理念”,为把越南海阳打造成海外标杆项目不断奋进,砥砺前行。
更多关于 锅炉,循环流化床锅炉 的信息
1月12日,公司承建的四川天明电厂2×100万千瓦新建工程2号锅炉炉顶吊完成安装调试,投入使用。 该炉顶吊为型号STC600A塔式起重机,主臂长40米,最大起吊负荷25吨,布置在炉顶......
1月11日,公司承建的山西长治漳泽发电厂2×1000MW“上大压小”改扩建工程#1机组锅炉点火成功。 为确保点火工作的顺利进行,项目部提前部署,积极统筹各种资源,制定严密的组织措施和方案,严......
一、选型依据,本着“配置合理、满足需要、安全节约、操作简便”和满足用户要求的原则。 1.贵方提供的用热负荷: ①、采暖面积:22000㎡ ; ②、洗浴人数400人/每天; ③、饮水600人/每人......
11月17日10时18分,公司承建的邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功。 此次烘炉主要部位包括余热锅炉二三烟道、余热炉炉膛本体及灰斗、焚烧炉炉膛本体及灰斗等......
2020年11月20日13时30分,随着4#锅炉主给水蒸汽的升压,过热器及汽包安全阀的依次启跳,热电公司技术人员、监理、总包方、锅炉厂家及白水县锅检所人员等齐聚机炉集......
