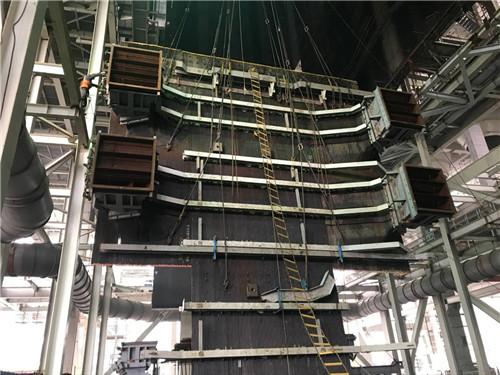

12月16日,华电芜湖二期工程3号锅炉后水中部上段管屏组件吊装顺利完成,为年前锅炉安装各节点目标的如期顺利实现提供了进一步保障。
此组件包含四台燃烬风燃烧器,尺寸较大,吊装难度较大。项目部根据现场吊装及机械配置情况,提前策划制定了吊装方案,增加了卷扬机及钢丝绳两层保护,并对现场起重、安装人员进行技术交底,顺利完成了此次吊装任务。
当前安装作业已全面进入施工高峰期,项目部紧抓晴好施工天气条件,一方面依据业主要求的节点目标倒排三级网络计划,认真制定施工方案、优化施工工序,各部门、专业通力协作,优化人、材、机的资源配置,通过每日协调会快速高效解决现场遇到的各种难题,推动工程有序推进;另一方面克服天气寒冷、场地狭小、设备滞后、多工种交叉作业等不利因素,全面执行领导带班、专业人员现场监护等多种措施确保施工保质保量完成任务。此外,在加快工程建设速度的同时,项目部紧抓安全文明施工和质量工艺,利用早站班会、交底会等及时做好各项安全质量培训工作,确保工程建设的优质高效。
更多关于 锅炉 的信息
1月12日,公司承建的四川天明电厂2×100万千瓦新建工程2号锅炉炉顶吊完成安装调试,投入使用。 该炉顶吊为型号STC600A塔式起重机,主臂长40米,最大起吊负荷25吨,布置在炉顶......
1月11日,公司承建的山西长治漳泽发电厂2×1000MW“上大压小”改扩建工程#1机组锅炉点火成功。 为确保点火工作的顺利进行,项目部提前部署,积极统筹各种资源,制定严密的组织措施和方案,严......
一、选型依据,本着“配置合理、满足需要、安全节约、操作简便”和满足用户要求的原则。 1.贵方提供的用热负荷: ①、采暖面积:22000㎡ ; ②、洗浴人数400人/每天; ③、饮水600人/每人......
11月17日10时18分,公司承建的邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功。 此次烘炉主要部位包括余热锅炉二三烟道、余热炉炉膛本体及灰斗、焚烧炉炉膛本体及灰斗等......
2020年11月20日13时30分,随着4#锅炉主给水蒸汽的升压,过热器及汽包安全阀的依次启跳,热电公司技术人员、监理、总包方、锅炉厂家及白水县锅检所人员等齐聚机炉集......
