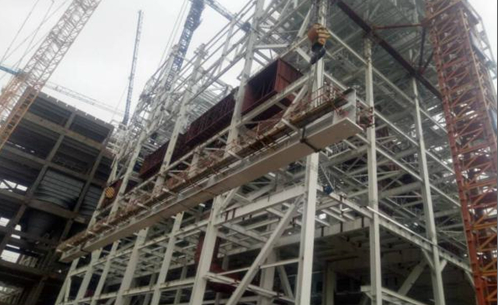

10月08日16时30分,随着吊装指挥人员一声令下,起吊正式开始,一台800吨履带吊和一台2500塔吊互相配合将长达41米,重达64吨的K1大板梁缓缓抬起,精确吊向指定位置,17时45分K1大板梁吊装位。
作为工程的重要环节之一,锅炉大板梁安装工作难度大、技术含量高。为确保大板梁吊装工作的顺利完成,项目部根据现场机具实际情况,针对大板梁吊装技术方案和安全措施,多次组织人员进行讨论,最终制订了详细的技术方案和安全措施。吊装前,相关人员对作业条件和安全控制措施进行了仔细检查,并对参与吊装的所有人员进行了详细的安全技术交底。吊装过程中,指挥人员信号准确、步骤清晰,操作人员协调一致、配合默契,各级管理人全过程旁站、监督,确保了大板梁吊装的顺利完成。
自第一根锅炉钢架吊装就位以来,由于厂家设备到货滞后、设备缺陷繁多、北方天气变化多端等因素制约了锅炉钢架安装进度。项目部锅炉安装负责人积极主动联系业主、设计院、设备厂家,合理安排机械、物资、人力等资源,保障现场施工连续不断,必要时刻加班加点,实行24小时连班作业,努力加快工程建设步伐。紧抓进度的同时不忘安全质量,以深化责任落实为抓手,强化领导带班机制,加强过程监督检查,安全、质检、技术等各级管理人员履职到位,确保整个锅炉钢架安装过程安全质量一直处于可控在控状态,充分发扬了锅炉“电建铁军”的精神,为公司树立了良好的形象。
榆能横山项目1号锅炉钢架第一根大板梁顺利吊装就位,为下一步大件吊装及受热面和设备吊装的全面开展奠定了基础。在后续的施工中我们将继续发扬敢打硬战、善打硬仗的工作作风,在该项目“创先争优”活动中凸显上海电建铁军精神,为共同建设好榆能横山项目工程而努力。
更多关于 锅炉 的信息
11月17日10时18分,公司承建的邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功。 此次烘炉主要部位包括余热锅炉二三烟道、余热炉炉膛本体及灰斗、焚烧炉炉膛本体及灰斗等......
2020年11月20日13时30分,随着4#锅炉主给水蒸汽的升压,过热器及汽包安全阀的依次启跳,热电公司技术人员、监理、总包方、锅炉厂家及白水县锅检所人员等齐聚机炉集......
山东省生态环境厅近日发布关于做好非传输通道城市35蒸吨/小时以下燃煤锅炉淘汰工作的通知,详情如下:青岛、枣庄、东营、烟台、潍坊、泰安、威海、日照、临沂市人民政府:为进一步优化调整能源结构,深入推进大气......
10月28日,公司承建的永州电厂一期百万千瓦机组工程2号锅炉受热面开焊,标志着该工程全面进入安装高峰期。 2号锅炉受热面共有焊口5.5万余只,此次开焊为锅炉上部前墙水冷壁,焊接工艺均......
挖贝网 8月19日消息,恒丰能环(872876)近日发布2020年半年度报告,2020年上半年公司实现营业收入22,147,093.52元,同比减少53.35%;实现归属于挂牌公司股东的净利润-3,......
Copyright 2015 © 河北云酷科技有限公司 All right reserved. 冀ICP备15017037号-2
