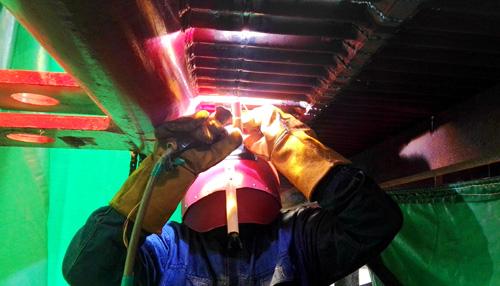

9月24日,神皖合肥庐江电厂新建项目工程1号锅炉受热面正式开焊,标志工程即将进入安装高峰期。
1号机组受热面焊口总数38836个,此次开焊的水冷壁系统上部前墙水冷壁,焊口总数1755个,约占水冷壁系统总数的11%。为了保障受热面组合进度与锅炉钢架以及大板梁吊装等施工进度协调,实现顺利衔接,项目部统筹策划,科学把握施工节奏,围绕“人、机、料”等各类资源进行合理配置,在各类物资已顺利到货的基础上,细致做好组合场搭设、受热面铺设、金属光谱检测、受热面尺寸检查、管口打磨、管屏通球试验、集箱内窥镜检查、受热面管口与集箱对口等涉及开焊前四个阶段数十项环节的各项准备工作。针对近来多阴雨、大风天气,项目部通过搭设防雨、防风棚以及部署落实其他相应措施等,把天气等客观因素影响降到最低,并在焊工人员确定过程中,通过培训以及考核审查等手段,安排有能力、有经验、有自信等各方面素质优良的高压焊工担起施工任务,为高质量、高标准完成受热面焊接工作,早日实现吊装奠定了坚实基础。
